타임라인 차트(Timeline Chart)는 하나의 큰 프로젝트나 사건을 구성하는 개별 이벤트들이 시간의 흐름에 따라 어떻게 진행되는지를 한눈에 보여주는 차트입니다. 프로젝트 관리, 일정 계획, 업무 보고 등 다양한 상황에서 활용되며, 엑셀에서는 데이터 유형과 목적에 따라 여러 가지 방식으로 타임라인 차트를 만들 수 있습니다.

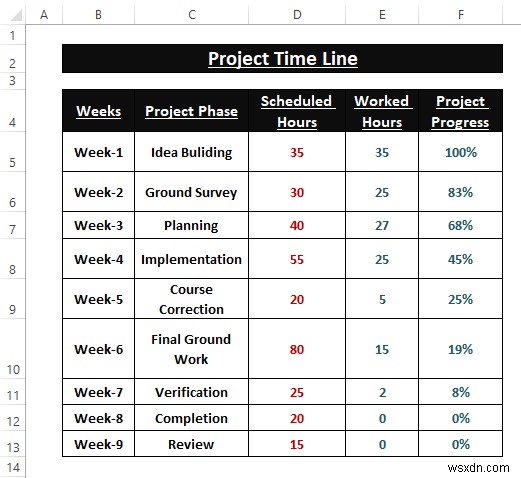

예를 들어, 프로젝트 일정이 주 단위로 나뉘어 있고 각 주별 필요 작업 시간과 현재 진행률이 기록되어 있다고 가정해 보겠습니다. 아래와 같은 데이터를 활용해 타임라인 차트를 만들어 보겠습니다.

이 글에서는 2D 꺾은선형(2D Line), 분산형 차트(Scatter Chart), 피벗 차트(Pivot Chart), SmartArt, 그리고 텍스트 방향(Alignment) 명령을 활용해 엑셀에서 타임라인 차트를 만드는 5가지 방법을 단계별로 소개합니다.
엑셀 예제 파일 다운로드
아래에서 실습에 사용된 엑셀 통합 문서를 내려받아 직접 따라 해볼 수 있습니다.
엑셀에서 타임라인 차트를 만드는 5가지 쉬운 방법
방법 1: 2D 꺾은선형 차트로 타임라인 차트 만들기
엑셀은 차트 섹션에서 다양한 차트 삽입 옵션을 제공하며, 그중 꺾은선형(Line) 차트가 대표적입니다. 아래 단계를 따라 진행해 보세요.

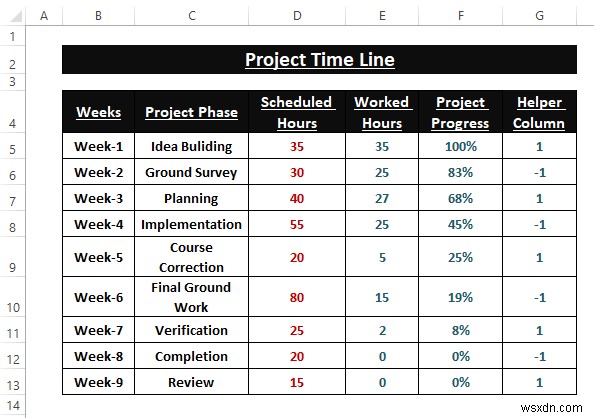

1단계: 데이터 집합에 보조 열(helper column)을 추가합니다.

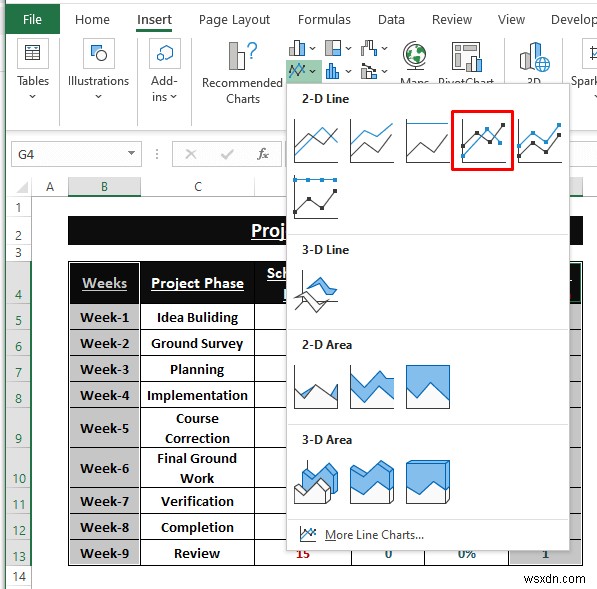

2단계: 삽입 탭으로 이동한 뒤 차트 섹션에서 원하는 2D 꺾은선형 옵션을 선택합니다.

3단계: 엑셀이 2D 꺾은선형 차트를 삽입하면 차트를 마우스 오른쪽 버튼으로 클릭하고, 바로 가기 메뉴에서 데이터 선택을 클릭합니다.

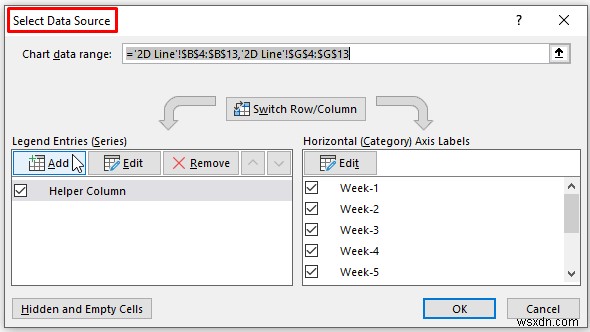

4단계: 데이터 원본 선택 창이 열리면 범례 항목(계열) 아래의 추가를 클릭합니다. 이때 자동으로 불러온 보조 열 데이터는 삭제해도 되고 그대로 두어도 됩니다.

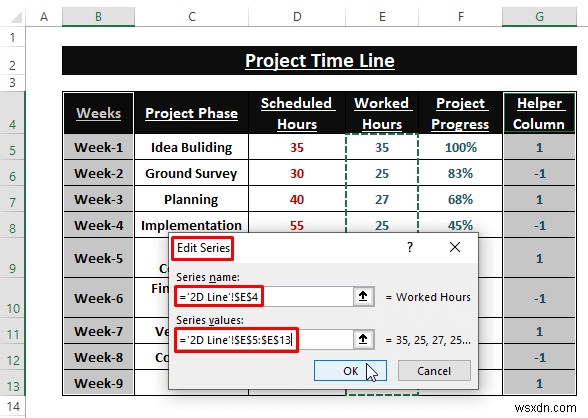

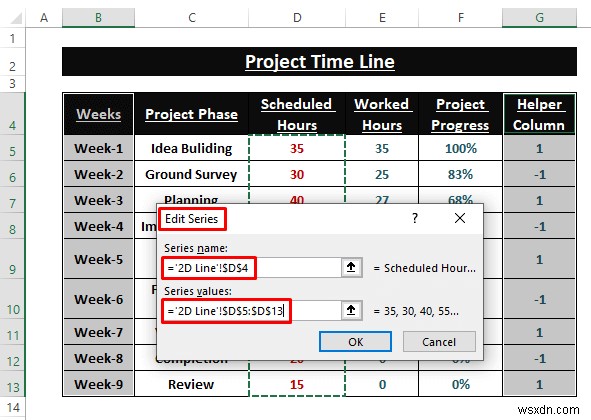

5단계: 계열 편집 대화 상자에서 계열 이름(예: 계획 시간)과 계열 값(예: D5:D13)을 지정합니다.

6단계: 같은 방법으로 실제 작업 시간 열에 대해서도 반복합니다.

7단계: 엑셀이 데이터를 불러와 아래와 같이 2D 꺾은선형 차트로 표시합니다. 차트를 마우스 오른쪽 버튼으로 클릭하고 바로 가기 메뉴에서 차트 종류 변경을 선택합니다.

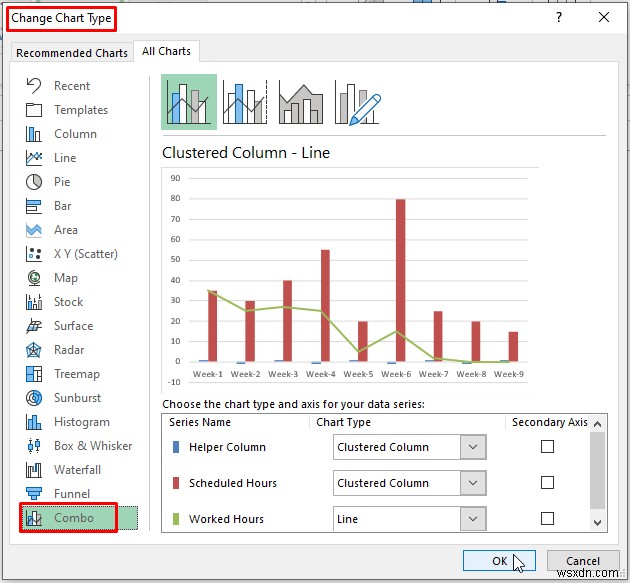

8단계: 차트 종류 변경 창에서 원하는 차트 종류(예: 콤보)를 선택한 후 확인을 클릭합니다.

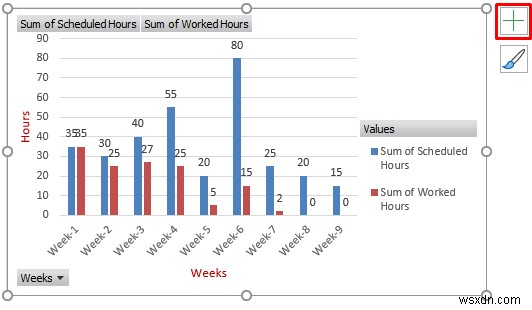

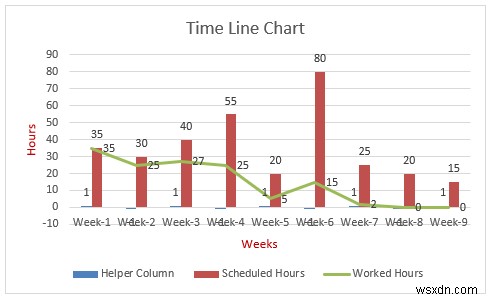

🔼 필요에 따라 보조 축을 추가해 데이터를 표시하거나, 오차 막대(Error Bars) 같은 차트 요소를 수정할 수도 있습니다. 완성된 기본 타임라인 차트는 아래와 같습니다.

방법 2: 분산형(Scatter) 차트 삽입으로 타임라인 차트 만들기
앞선 방법과 마찬가지로, 엑셀의 분산형 차트 삽입 기능을 사용하면 선 위에 데이터 요소를 배치해 타임라인을 표현할 수 있습니다.

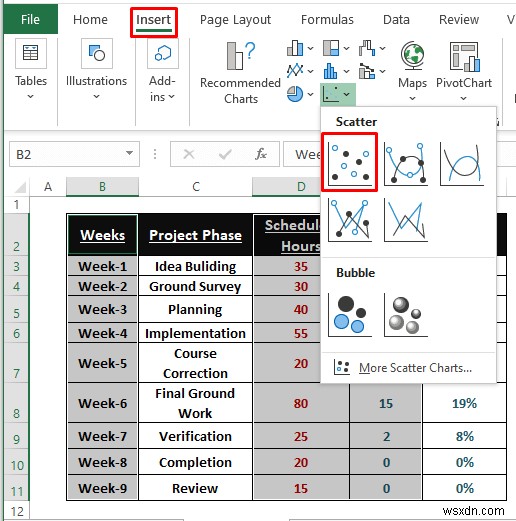

1단계: 삽입 탭으로 이동한 후 차트 섹션에서 원하는 분산형 차트 옵션을 클릭합니다.

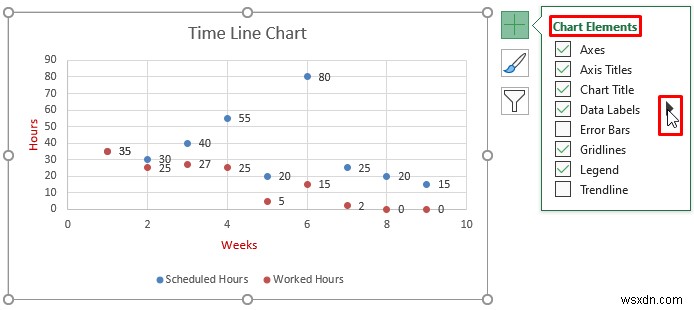

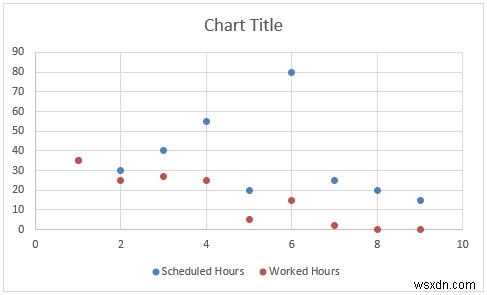

2단계: 잠시 후 엑셀이 데이터 요소를 삽입하여 아래 그림과 같은 분산형 차트를 만듭니다.

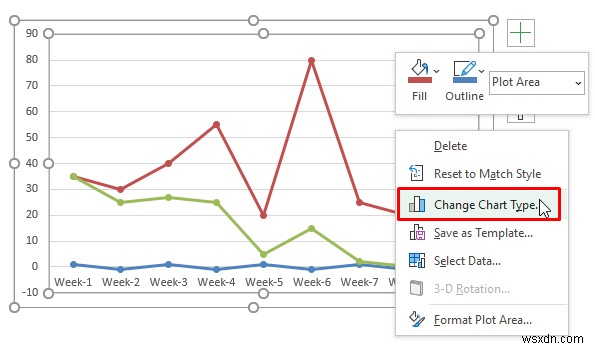

3단계: 원하는 모양이 되도록 차트 요소를 편집하고 조정합니다. 차트 우측 상단의 더하기(+) 아이콘이 차트 요소 메뉴입니다. 요소 앞의 체크박스를 선택해 활성화하고, 오른쪽 화살표를 클릭하면 세부 위치를 더욱 정교하게 설정할 수 있습니다.

방법 3: 피벗 차트(Pivot Chart) 기능으로 타임라인 차트 만들기
피벗 테이블은 데이터를 재구성하는 강력한 도구이며, 이를 활용해 피벗 차트도 손쉽게 만들 수 있습니다. 설명을 단순화하기 위해 데이터 집합을 먼저 정리하겠습니다.

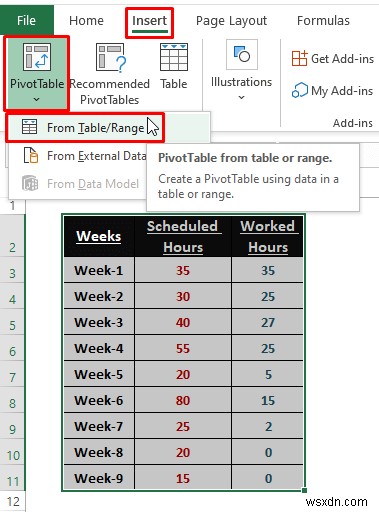

1단계: 전체 범위를 선택한 뒤 삽입 > 피벗 테이블 > 테이블/범위에서를 클릭합니다.

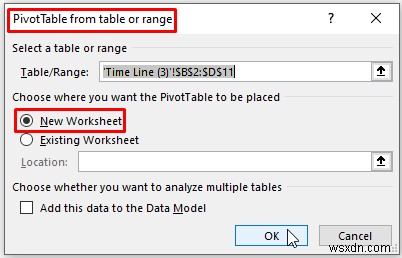

2단계: 테이블/범위에서 피벗 테이블 창이 열리면 피벗 테이블을 배치할 위치로 새 워크시트를 선택하고 확인을 클릭합니다.

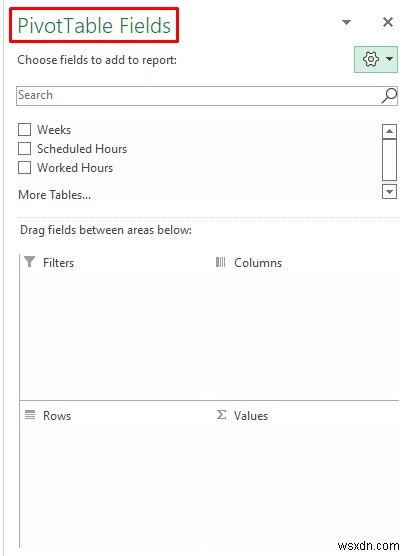

3단계: 피벗 테이블 내부의 셀을 클릭하면 피벗 테이블 필드 창이 나타납니다.

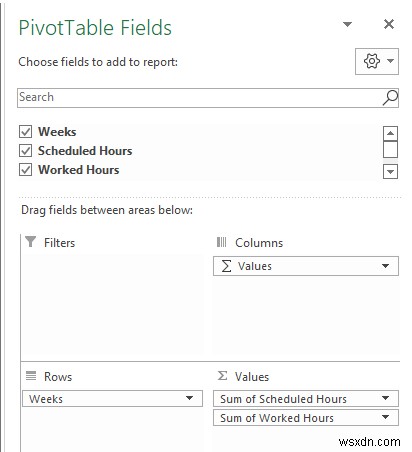

4단계: 모든 필드에 체크한 뒤, 주(Weeks) 필드를 드래그하여 행 영역에 배치합니다. 나머지 영역은 자동으로 채워지며, 필요하면 해당 영역의 필드를 클릭해 필드 설정으로 직접 조정할 수 있습니다.

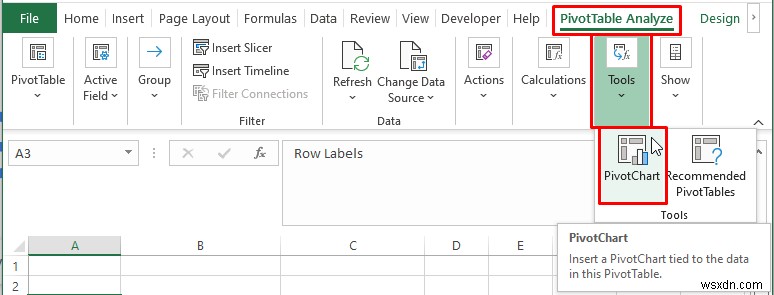

5단계: 리본 메뉴에 피벗 테이블 분석과 디자인 탭이 추가된 것을 확인할 수 있습니다. 피벗 테이블 분석 > 도구 섹션의 피벗 차트를 클릭합니다.

6단계: 즉시 차트 삽입 창이 열립니다. 데이터를 표현할 차트 종류(예: 세로 막대형)를 선택하고 확인을 클릭합니다.

🔼 이후 필요에 맞게 차트를 다듬으면 됩니다. 다양한 차트 요소를 추가할 수 있으며, 최종적으로 완성된 타임라인 차트는 아래 스크린샷과 비슷한 형태가 됩니다.

방법 4: 텍스트 방향 명령으로 타임라인 차트 만들기
엑셀은 데이터 표시를 위한 다양한 텍스트 정렬 옵션을 제공합니다. 이 중 하나를 활용하면 빠르게 타임라인 형태의 표현물을 만들 수 있습니다. 먼저 아래 이미지처럼 데이터 집합을 화면에 맞게 수정합니다.

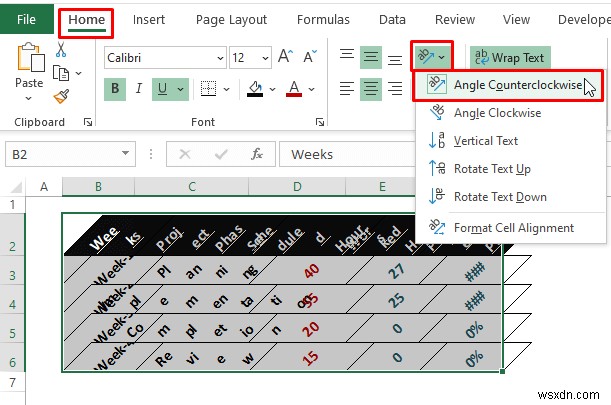

1단계: 전체 데이터를 선택한 뒤 홈 > 맞춤 섹션의 방향을 클릭하고 시계 반대 방향으로 회전을 선택합니다.

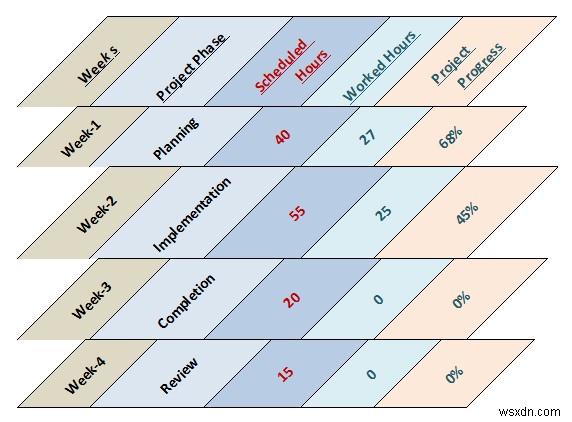

2단계: 엑셀이 마치 차트처럼 보이는 형태로 데이터를 배열합니다. 배경색과 글꼴 색상을 적용하면 데이터를 더욱 쉽게 파악할 수 있습니다.

이렇게 만든 표현물의 각 부분은 자유롭게 편집할 수 있습니다. 몇 번의 클릭만으로 타임라인 차트를 만들 수 있는 초간단 방법입니다.
방법 5: SmartArt 기능으로 타임라인 차트 만들기
앞선 방법들과 달리 다소 생소할 수 있지만, 엑셀의 SmartArt 기능을 사용하면 입력한 데이터를 차트와 유사한 형태로 배치할 수 있습니다.

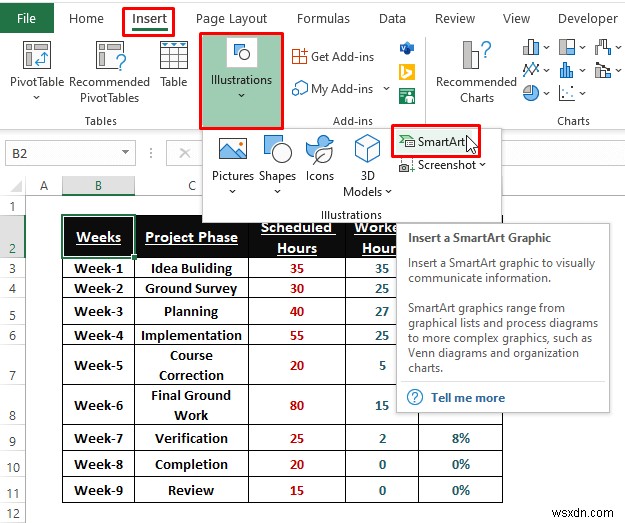

1단계: 삽입 > 일러스트레이션 > SmartArt를 클릭합니다.

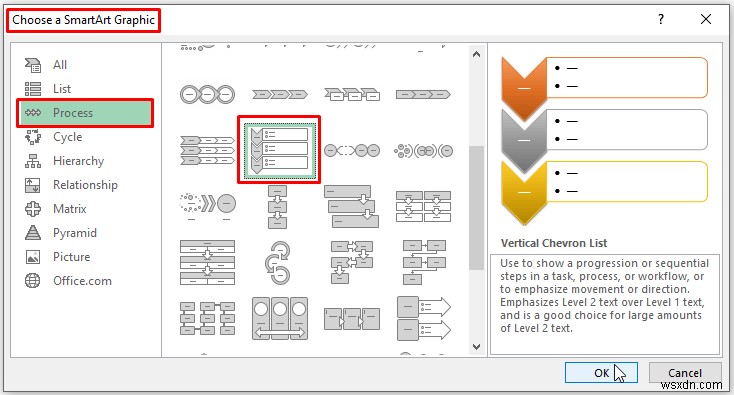

2단계: SmartArt 그래픽 선택 창이 열리면 왼쪽 목록에서 프로세스를 선택하고, 원하는 그래픽(예: 세로 셰브론 목록)을 클릭한 후 확인을 누릅니다.

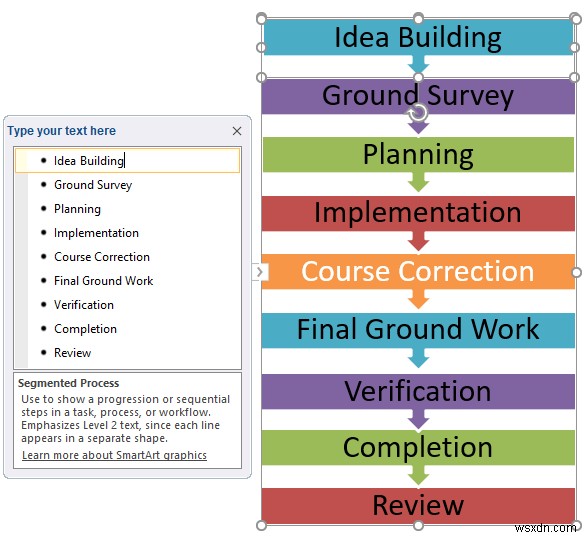

3단계: 엑셀이 그래픽을 삽입합니다. 여기에 텍스트 입력 대화 상자를 사용해 내용을 편집하거나 행을 추가할 수 있으며, 화살표 아이콘으로 이 대화 상자를 표시하거나 숨길 수 있습니다.

4단계: 불필요한 텍스트는 Backspace로 삭제하고, 새 항목은 Enter 또는 복사-붙여넣기로 추가합니다. 데이터 텍스트를 모두 입력하면 그래픽이 아래 그림과 같이 완성됩니다.
🔼 여기에 텍스트 입력 대화 상자를 숨기면 깔끔한 타임라인이 완성됩니다. 다만 이 상태에는 기간 정보가 없으므로, 날짜나 기간 관련 텍스트를 함께 추가하면 더욱 완성도 높은 타임라인을 만들 수 있습니다.

마무리
지금까지 엑셀에서 타임라인 차트를 만드는 기본적인 방법들을 살펴보았습니다. 꺾은선형 차트 삽입, 분산형 차트 삽입, 피벗 차트가 가장 대표적인 방법이며, 상황에 따라 SmartArt나 텍스트 방향 명령도 유용하게 활용할 수 있습니다. 소개된 방법 중 원하는 방식을 골라 활용해 보시기 바랍니다. 추가 질문이나 보완할 내용이 있다면 댓글로 알려주세요.
