타임라인은 업무나 프로젝트의 진행 상황을 날짜 순서대로 한눈에 보여주는 강력한 도구입니다. 여러 일정을 한곳에서 확인할 수 있어 발표 자료나 프로젝트 관리에 특히 유용합니다. 이번 글에서는 엑셀에서 날짜를 활용해 타임라인을 만드는 4가지 방법을 소개합니다. 각 방법은 초보자도 쉽게 따라 할 수 있도록 단계별로 정리했으니, 끝까지 읽고 실무에 바로 활용해 보세요.
예제 파일 다운로드
아래에서 연습용 예제 파일을 다운로드하여 직접 따라 해볼 수 있습니다.
엑셀에서 날짜로 타임라인 만드는 4가지 방법

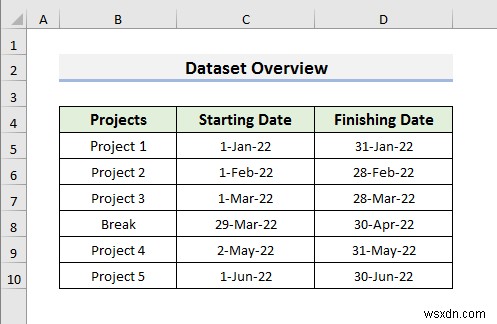

설명을 위해 한 회사의 프로젝트 정보가 담긴 데이터를 사용하겠습니다. 이 데이터에는 각 프로젝트의 시작일과 종료일이 포함되어 있으며, 이 글 전체에서 이 데이터를 활용해 타임라인을 만들어 보겠습니다.

1. SmartArt로 날짜 타임라인 만들기
첫 번째 방법은 SmartArt 기능을 활용하는 것입니다. 가장 간단하고 빠른 방법으로, 몇 번의 클릭만으로 깔끔한 타임라인을 완성할 수 있습니다.
단계:

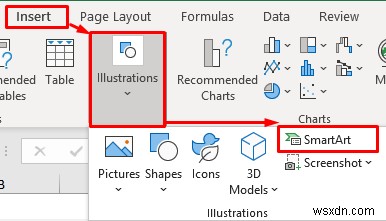

- 먼저 리본 메뉴에서 삽입 탭을 클릭한 후 일러스트레이션 그룹을 선택하면 드롭다운 메뉴가 나타납니다.
- 메뉴에서 SmartArt를 클릭하면 SmartArt 그래픽 선택 창이 열립니다.

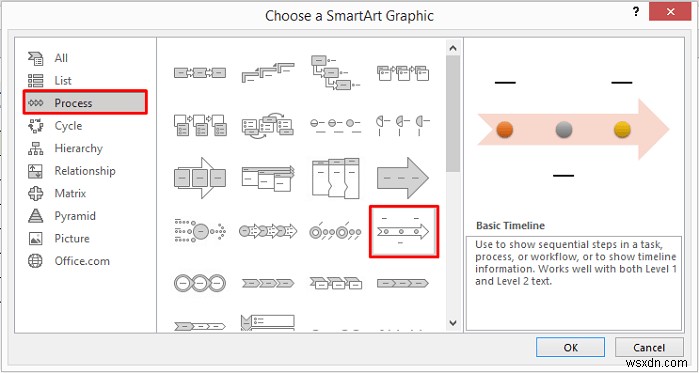

- 프로세스 카테고리를 선택한 뒤 기본 타임라인(Basic Timeline) 아이콘을 고릅니다.

- 확인을 눌러 진행합니다. 원하는 스타일의 다른 타임라인 도형을 골라도 좋습니다.

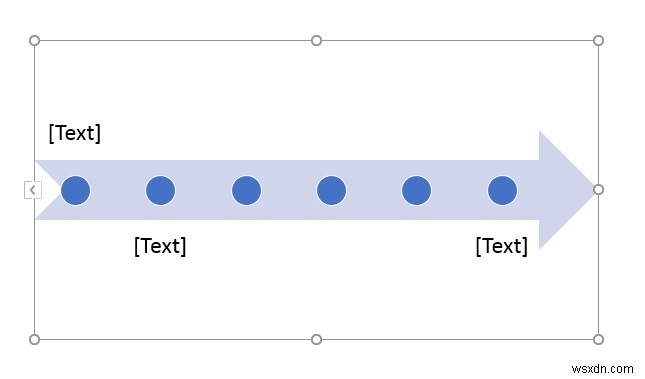

- 확인을 클릭하면 워크시트에 타임라인이 삽입됩니다.
- 이제 왼쪽 화살표(<) 기호를 클릭하세요.

- 화살표를 클릭하면 새 입력 상자가 나타납니다.
- Enter 키를 누를 때마다 동그라미가 하나씩 추가됩니다. 예제에서는 총 6개의 동그라미가 필요합니다.

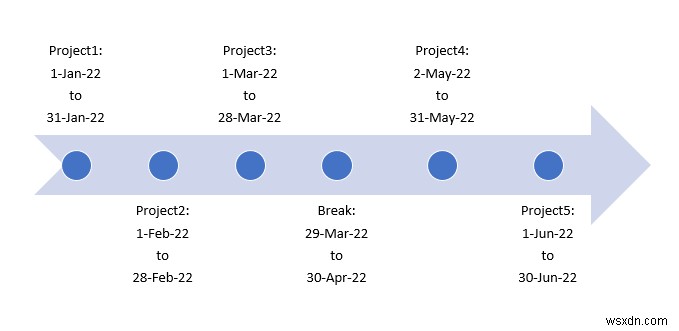

- 동그라미를 모두 추가하면 아래 그림처럼 타임라인이 완성됩니다.

- 이제 왼쪽 '텍스트 입력' 창에 프로젝트명과 날짜를 순서대로 입력합니다.

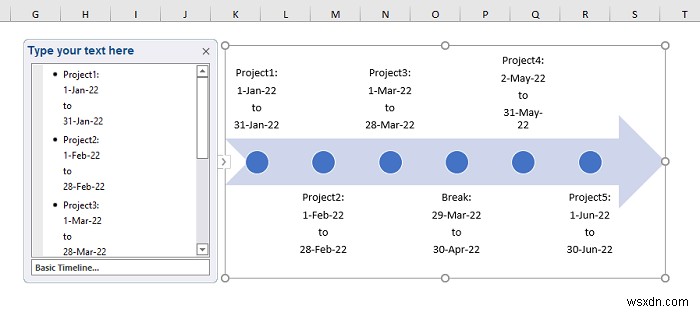

- 마지막으로 시트의 빈 곳을 클릭하면 아래와 같은 날짜 타임라인이 완성됩니다.

2. 분산형 차트로 날짜 타임라인 만들기
두 번째 방법은 분산형 차트(Scatter Chart)를 이용하는 것입니다. 앞서 사용한 데이터를 그대로 활용하며, 다른 종류의 차트를 응용할 수도 있습니다.
단계:
- 먼저 데이터 범위 안의 아무 셀이나 클릭한 뒤 Ctrl + A를 눌러 전체 데이터를 선택합니다.

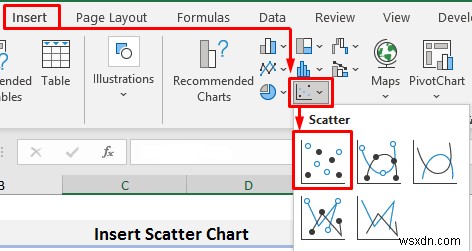

- 삽입 탭에서 분산형 차트 아이콘을 클릭하면 드롭다운 메뉴가 열립니다.
- 목록에서 첫 번째 옵션(분산형)을 선택합니다.

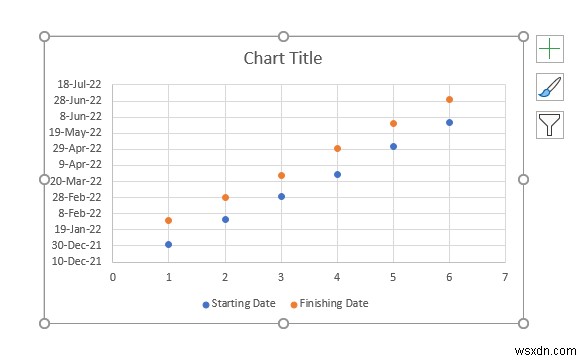

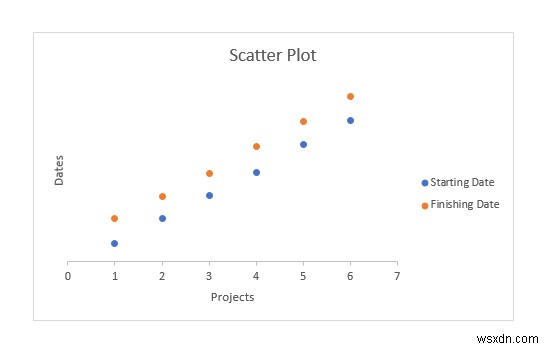

- 차트가 삽입되면 워크시트에 아래와 같은 점 그래프가 나타납니다.

- 차트 오른쪽 위의 더하기(+) 버튼을 클릭합니다.

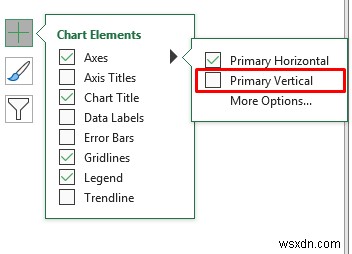

- 축을 체크한 상태에서 주 세로 축은 해제합니다.

- 다시 더하기(+) 버튼을 클릭합니다.

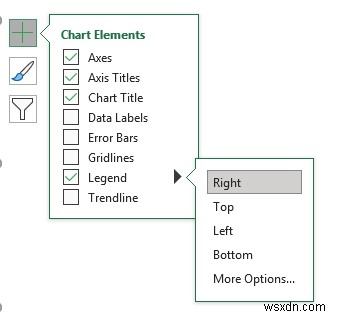

- 축 제목은 체크하고 눈금선은 해제합니다.
- 이어서 범례 >> 오른쪽을 선택합니다.

- 축 제목과 범례 이름을 수정해 차트를 더 알아보기 쉽게 만듭니다.

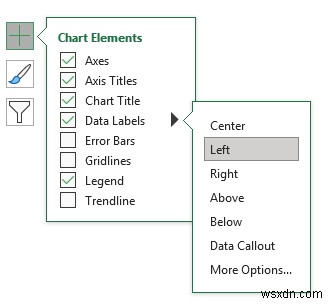

- 한 번 더 더하기(+) 버튼을 클릭한 뒤 데이터 레이블 > 왼쪽을 선택합니다.

- 이제 시작일에 해당하는 데이터 요소를 클릭한 후 마우스 오른쪽 버튼을 누르면 메뉴가 나타납니다.

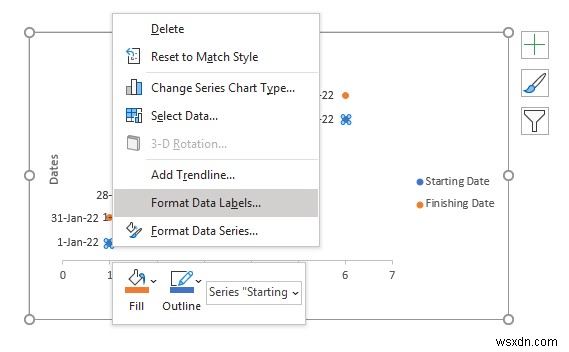

- 여기서 데이터 레이블 서식을 선택합니다.

- 화면 오른쪽에 데이터 레이블 서식 창이 열립니다.

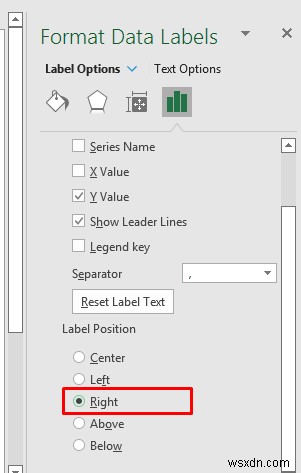

- 레이블 위치 항목에서 오른쪽을 선택합니다.

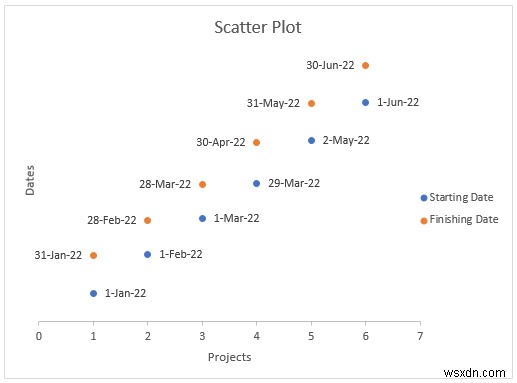

- 모든 과정을 마치면 아래 화면과 같은 날짜 타임라인이 완성됩니다.

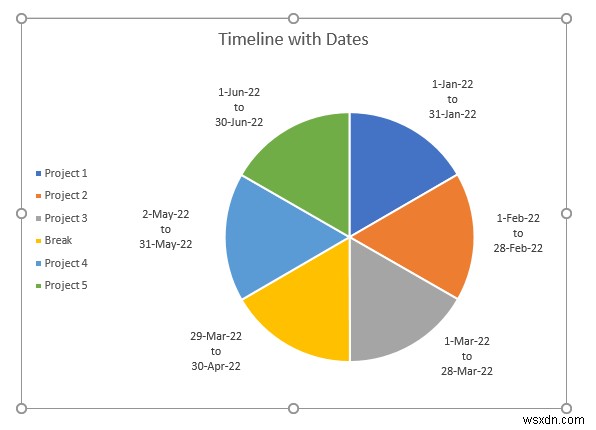

- 원한다면 원형 차트(Pie Chart)를 응용해 아래와 같은 스타일의 타임라인을 만들 수도 있습니다.

3. 피벗 테이블 분석으로 날짜 타임라인 만들기
피벗 테이블은 다양한 유용한 기능을 제공하며, 이를 활용하면 데이터 기반의 타임라인도 만들 수 있습니다. 다소 복잡해 보이지만 아래 단계를 차근차근 따라 하면 어렵지 않습니다.
단계:
- 먼저 데이터 범위 내의 셀을 하나 클릭한 뒤 삽입 >> 표를 선택합니다.
- 또는 단축키 Ctrl + T를 사용해도 됩니다.

- 표 만들기 대화상자에서 '머리글 포함'에 체크되어 있는지 확인한 후 확인을 클릭합니다.

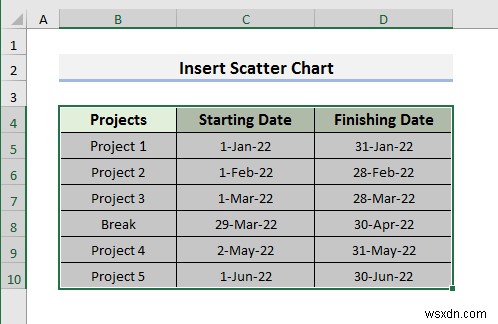

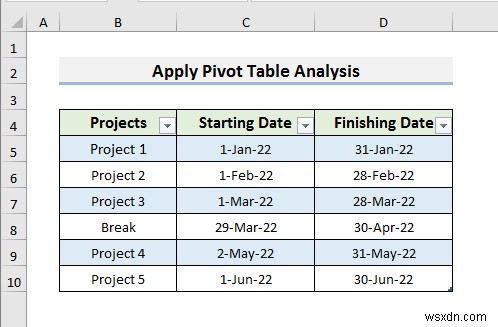

- 데이터가 아래와 같은 표 형태로 변환됩니다.

- 다음으로 삽입 >> 피벗 테이블을 선택합니다.

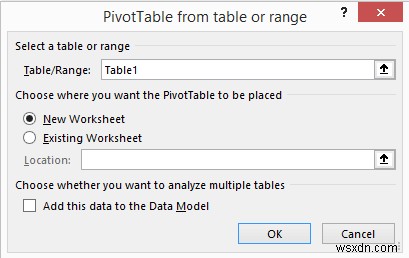

- 대화상자가 나타나면 그대로 확인을 클릭합니다.

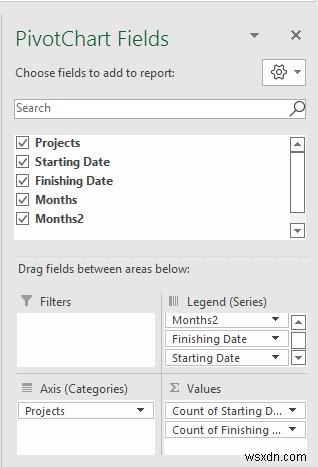

- 새 시트 오른쪽에 피벗 테이블 필드 창이 열립니다.

- Projects, Starting Date, Finishing Date, Months, Months2 필드를 모두 체크합니다.
- Months, Months2, Starting Date, Finishing Date 필드를 범례(계열) 영역으로 드래그합니다.
- 동시에 Starting Date와 Finishing Date 필드를 값 영역으로도 드래그합니다.
- 마지막으로 Projects 필드가 축(범주) 영역에 배치되어 있는지 확인합니다.

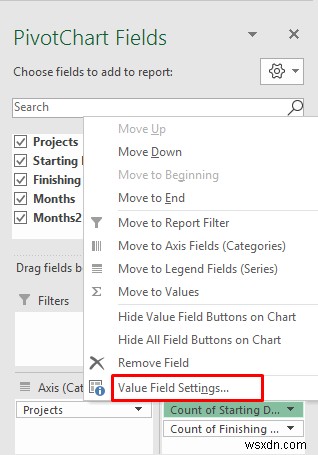

- 다음으로 피벗 테이블에서 Starting Date 개수 항목을 마우스 오른쪽 버튼으로 클릭하고 값 필드 설정을 선택합니다.

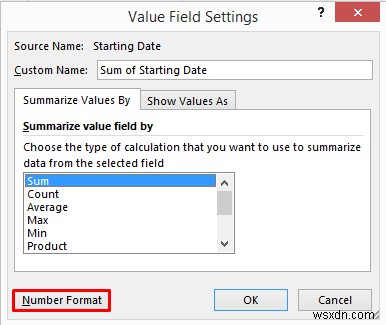

- 값 필드 설정 창에서 요약 방식을 합계(Sum)로 변경한 뒤 표시 형식 버튼을 클릭하면 셀 서식 창이 열립니다.

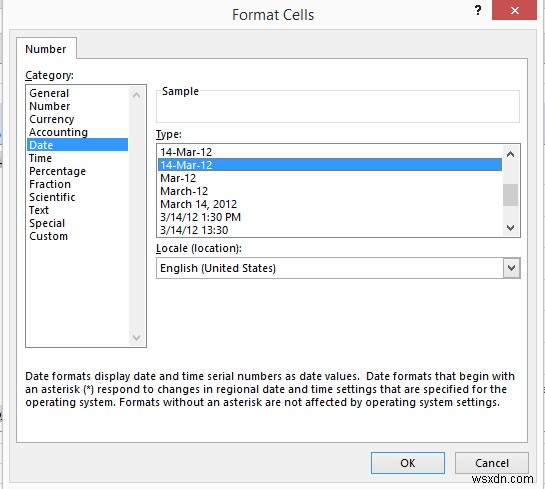

- 셀 서식 창에서 날짜를 선택하고 14-Mar-12 형식을 지정합니다.

- 확인을 클릭하면 아래와 같은 결과를 볼 수 있습니다.

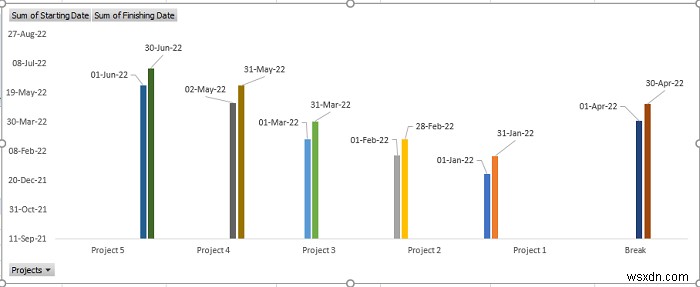

- 이어서 차트의 더하기(+) 버튼을 클릭하고 데이터 레이블을 추가합니다.

- 마지막으로 데이터 레이블의 위치를 조정해 가독성을 높입니다.

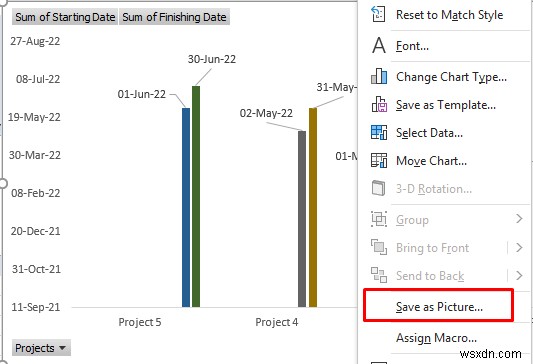

- 완성된 타임라인을 이미지로 저장하려면 차트를 마우스 오른쪽 버튼으로 클릭한 뒤 그림으로 저장을 선택하면 됩니다.

4. 수동으로 날짜 타임라인 만들기
복잡한 기능 없이 셀 서식만으로도 손쉽게 타임라인을 만들 수 있습니다. 같은 데이터를 활용해 아래 단계를 따라 해보세요.
단계:
- 먼저 데이터 범위 안의 셀을 클릭한 뒤 Ctrl + A를 눌러 전체 데이터를 선택합니다.

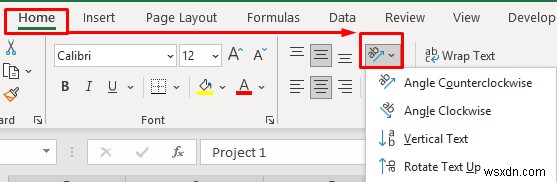

- 홈 탭에서 방향 아이콘을 클릭하면 드롭다운 메뉴가 열립니다.
- 목록에서 텍스트 시계 반대 방향으로 회전을 선택합니다.

- 적용하면 데이터가 아래 그림처럼 세로로 기울어진 형태로 바뀝니다.

- 이제 행 높이를 자동 맞춤으로 조절합니다.

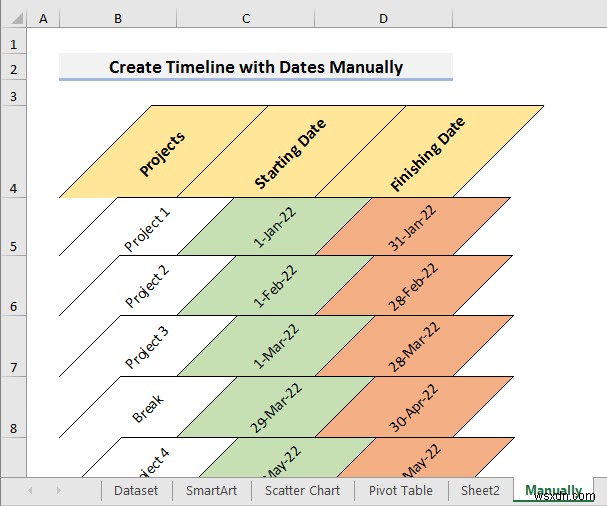

- 마지막으로 셀 색상과 테두리를 추가하면 더욱 완성도 높은 타임라인이 됩니다.

알아두면 좋은 팁
엑셀에서 날짜 타임라인을 만들 때 다음 사항을 꼭 기억하세요.
- 방법 1에서는 용도에 맞는 SmartArt 그래픽 스타일을 자유롭게 선택할 수 있습니다.
- 방법 2에서는 분산형 차트 대신 다른 종류의 차트를 사용해도 무방합니다.
- 방법 3에서는 데이터 구조에 따라 타임라인이 날짜 순서대로 정렬되지 않을 수 있으니 주의하세요.
마치며
지금까지 엑셀에서 날짜로 타임라인을 만드는 4가지 방법을 실전 데이터와 함께 살펴보았습니다. SmartArt부터 피벗 테이블, 수동 작성까지 상황에 맞는 방법을 골라 활용하면 업무 효율이 크게 향상될 것입니다. 글 초반에 제공한 연습 파일을 다운로드해 직접 실습해 보며 실력을 점검해 보세요. 궁금한 점이나 추가로 알고 싶은 내용이 있다면 댓글로 언제든지 남겨주세요.
