간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

Excel만 있으면 별도의 프로그램 없이도 프로젝트 전체 흐름을 체계적으로 관리할 수 있습니다. 이 가이드에서는 작업 일정 입력부터 진행률 자동 계산, 추적 목록 작성, 보고서 생성, 시각화 차트, 그리고 최종 요약 대시보드까지, 실무에서 바로 활용할 수 있는 워크플로 관리 템플릿을 6단계로 완성하는 방법을 단계별로 안내합니다.

1단계 – 작업 계획 타임라인 준비하기

가장 먼저 프로젝트의 기본 뼈대가 될 타임라인 데이터를 정리합니다.

  • 표 상단에 항목별 제목(Headlines)을 입력합니다.
  • 프로젝트(Project) 이름과 세부 작업(Task) 목록을 입력합니다.
  • 각 작업을 담당할 담당자 이름을 지정합니다.
  • 각 작업의 시작일(Starting Date)을 입력합니다.

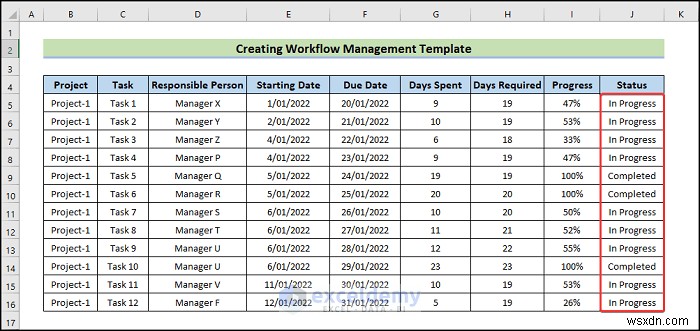

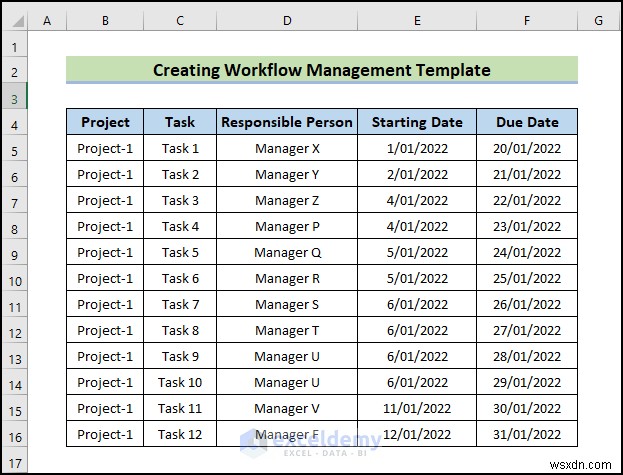

  • 각 작업의 마감일(Due Date)을 입력합니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

2단계 – Excel에서 워크플로 레이아웃 구성하기

기본 데이터가 준비되었다면, 작업 소요일과 진행률을 자동으로 계산하는 구조를 만듭니다.

  • 각 작업에 실제로 소요된 일수를 입력합니다.

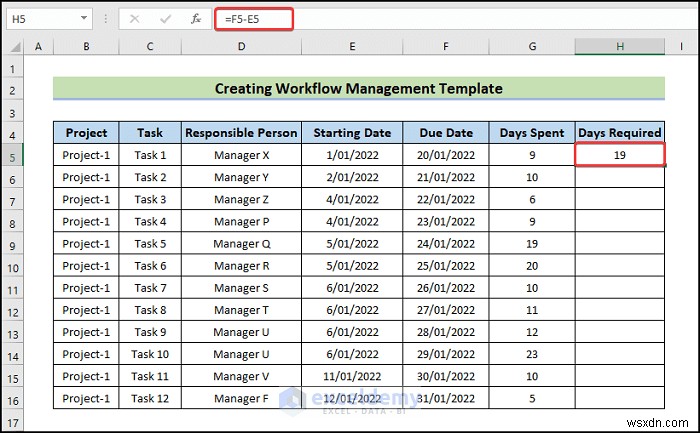

  • H2 셀에 아래 수식을 입력해 예상 소요일(마감일 − 시작일)을 계산합니다.
    =마감일 셀 − 시작일 셀
  • Enter 키를 눌러 결과를 확인합니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

  • 채우기 핸들(Fill Handle)을 아래로 드래그해 나머지 행에도 수식을 적용합니다.

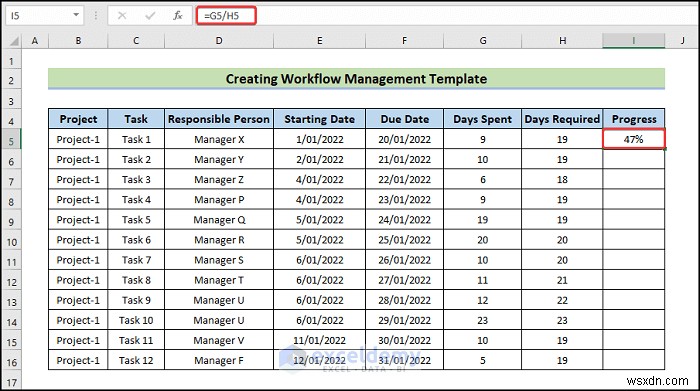

  • I2 셀에 다음 수식을 입력해 진행률(Progress)을 계산합니다.
    =소요일 ÷ 예상 소요일

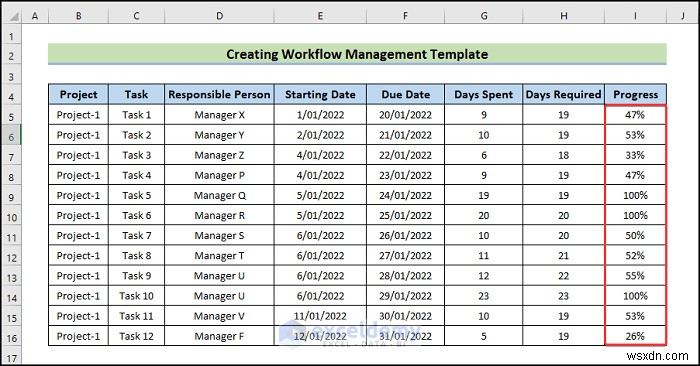

  • Enter 키를 누른 후, 리본 메뉴에서 백분율(Percentage) 서식을 클릭해 값을 % 형태로 변환합니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

  • 채우기 핸들을 아래로 드래그해 전체 행에 적용합니다.

아래와 같은 결과가 나타납니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

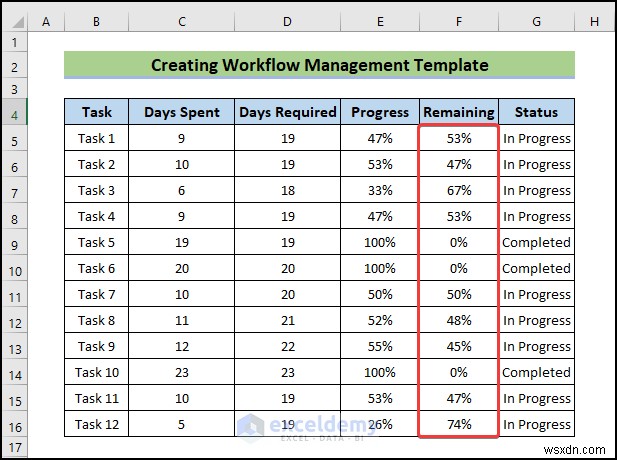

  • Status(상태) 열에 각 작업의 진행 상황(예: Completed, In Progress)을 입력합니다.

완성된 모습은 다음과 같습니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

3단계 – 추적기(Tracker) 목록 만들기

워크플로 현황을 한눈에 파악할 수 있는 별도의 추적 시트를 구성합니다.

  • Ctrl+C를 눌러 앞에서 만든 열들을 복사합니다.
  • 새 시트로 이동한 뒤 Ctrl+V로 붙여넣습니다.
  • Remaining(잔여) 열에는 다음 수식을 사용해 남은 작업량을 계산합니다.
    =예상 소요일 − 소요일
  • Enter 키를 누릅니다.

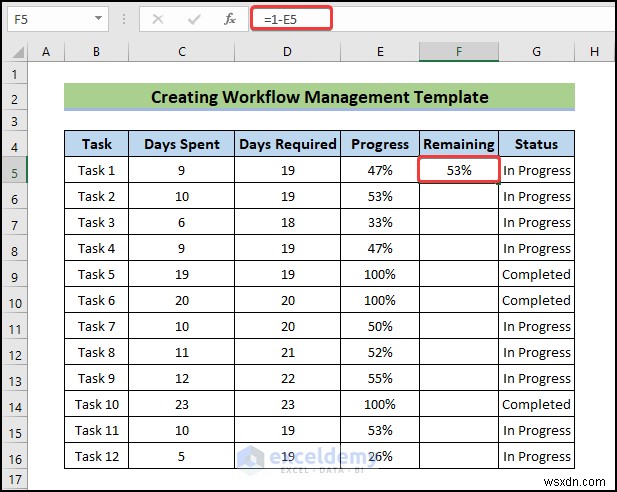

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

  • 채우기 핸들을 아래로 드래그하면 나머지 셀에도 결과가 자동으로 표시됩니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

  • 전체 프로젝트 완료율을 계산하려면 다음 수식을 활용합니다.
    =AVERAGE(진행률 범위)
  • Enter 키를 눌러 결과를 확인합니다.

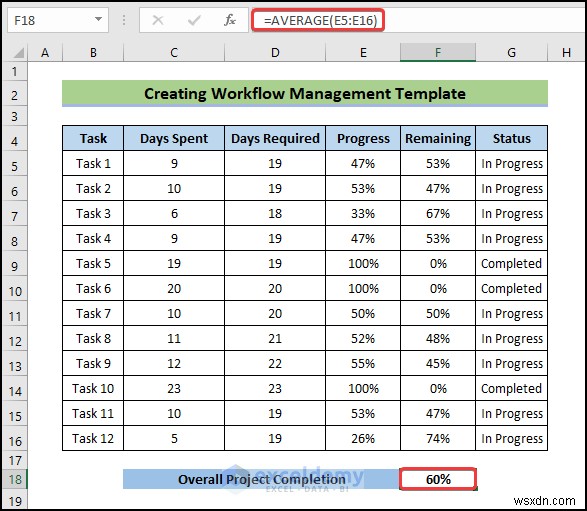

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

4단계 – 프로젝트 워크플로 보고서 작성하기

관리자가 보고용으로 활용할 수 있도록 핵심 지표를 요약하는 보고서 영역을 만듭니다.

  • 프로젝트 완료에 필요한 총 예상 소요일을 계산합니다.

    =SUM(예상 소요일 범위)
  • Enter 키를 누릅니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

  • 현재까지의 총 소요일을 계산합니다.
    =SUM(소요일 범위)
  • Enter 키를 누릅니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

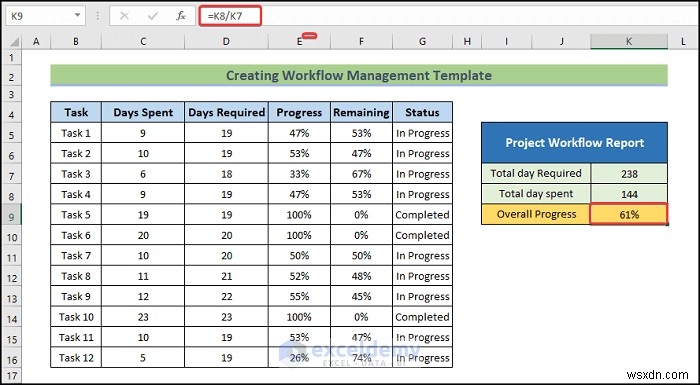

  • 전체 프로젝트 진행률을 계산합니다.
    =총 소요일 ÷ 총 예상 소요일
  • Enter 키를 누릅니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

  • 작업 상태별 동적 요약을 만들려면 COUNTIF 함수를 사용합니다. 완료된 작업 수는 다음과 같이 계산합니다.

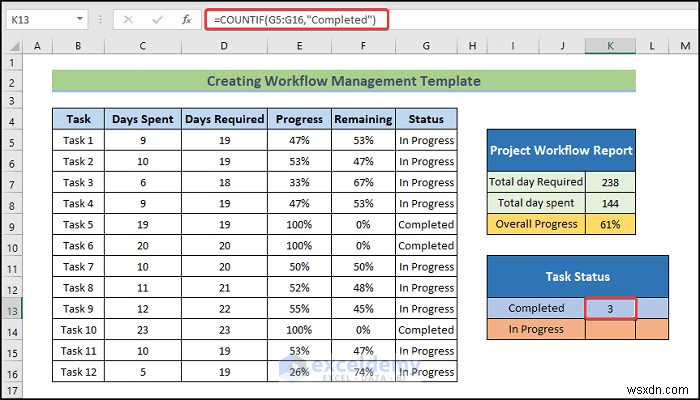

    =COUNTIF(G5:G16,"Completed")
  • Enter 키를 누릅니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

  • K14 셀에는 진행 중인 작업 수를 계산하는 수식을 입력합니다.
    =COUNTIF(G5:G16,"In Progress")
  • Enter 키를 누릅니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

  • L13 셀에 완료된 작업의 비율을 계산하는 수식을 입력합니다.

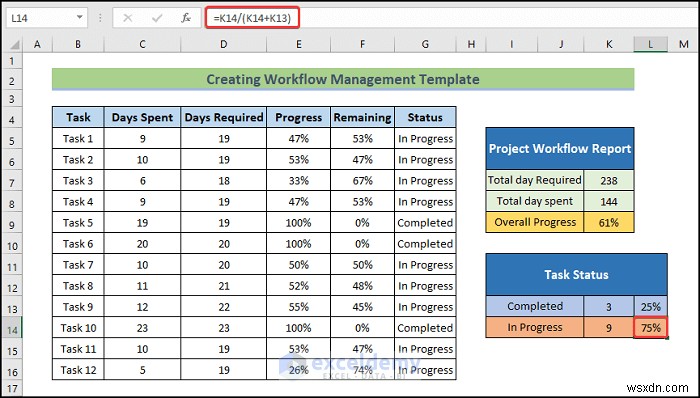

    =K13 / COUNTA(상태 범위)
  • Enter 키를 누릅니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

  • L14 셀에는 진행 중(In Progress)인 작업 비율을 계산하는 수식을 입력합니다.
    =K14 / COUNTA(상태 범위)
  • Enter 키를 누릅니다.

최종 결과는 아래와 같습니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

5단계 – 차트 삽입으로 시각화하기

숫자로 된 데이터를 차트로 시각화하면 프로젝트 현황을 훨씬 직관적으로 파악할 수 있습니다.

  • 데이터 범위를 선택하고 삽입(Insert) 탭으로 이동합니다.

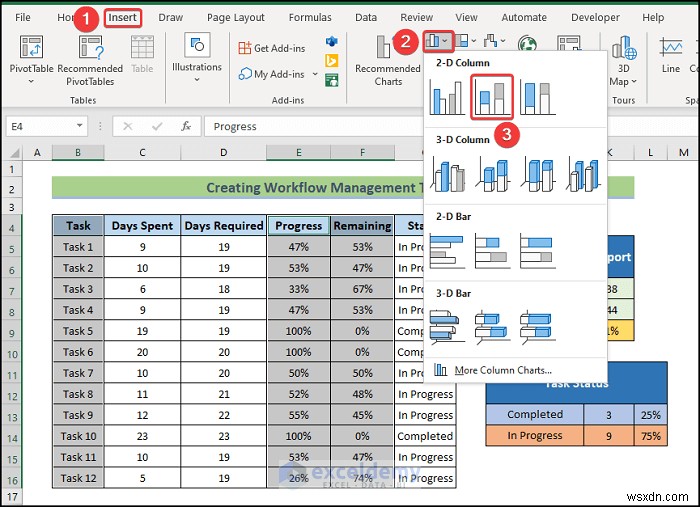

  • 누적 세로 막대형(Stacked Column) 차트를 선택합니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

  • 차트 디자인(Chart Design)으로 이동한 뒤 차트 스타일(Chart Styles)에서 원하는 스타일을 고릅니다. 여기서는 스타일 8을 적용했습니다.

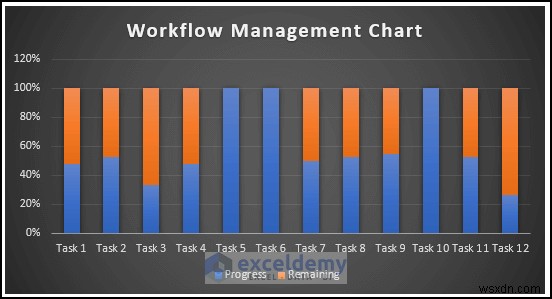

적용 결과는 다음과 같습니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

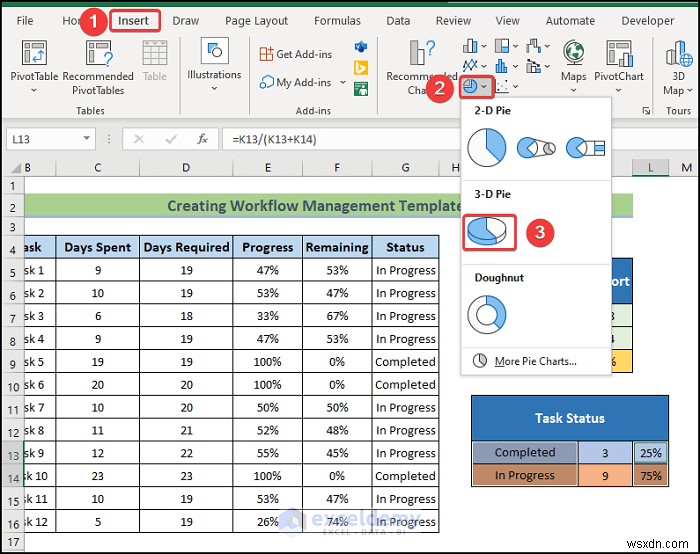

  • 원형 차트(Pie Chart)를 만들려면 데이터 범위를 선택한 후 삽입 탭에서 3차원 원형(3-D Pie)을 선택합니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

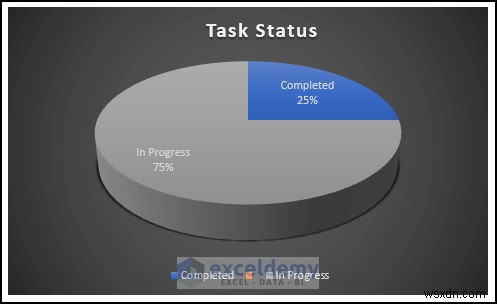

결과는 아래와 같습니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

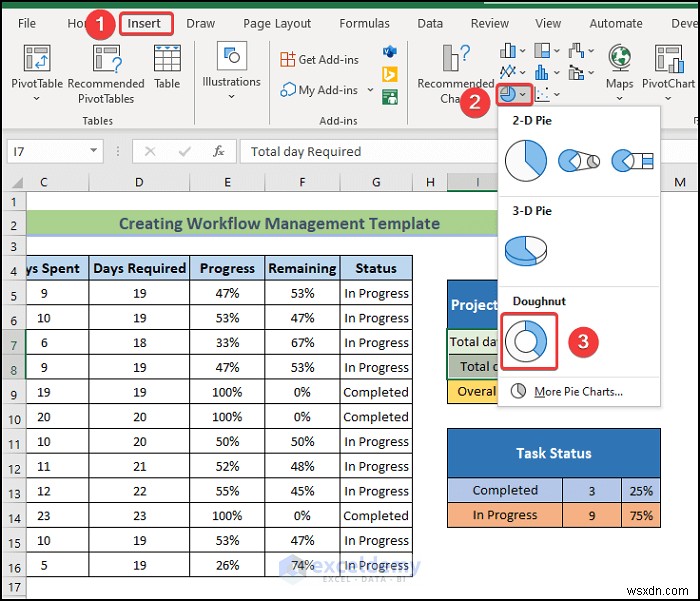

  • 도넛(Doughnut) 차트를 만들려면 데이터 범위를 선택하고 삽입 탭에서 도넛형 차트를 선택합니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

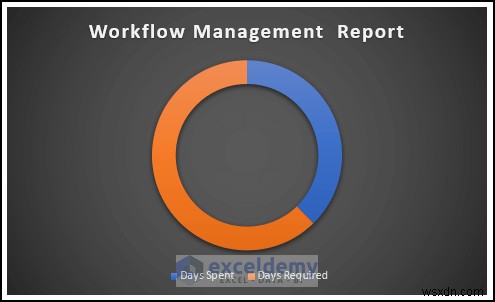

완성된 도넛 차트입니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

6단계 – 워크플로 관리 최종 요약 만들기

마지막으로 지금까지 만든 내용을 하나의 대시보드처럼 정리합니다.

  • 새 시트를 열고 Final Output(최종 결과)이라고 이름을 지정합니다.
  • 앞서 만든 차트들을 Ctrl+C로 복사합니다.
  • Ctrl+V로 새 시트에 붙여넣습니다.

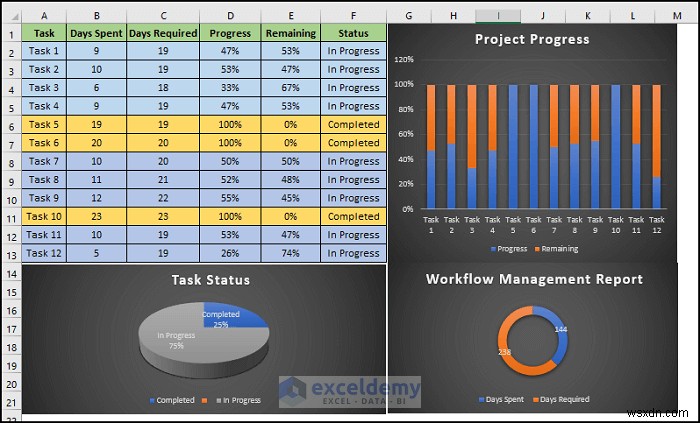

모든 요소를 한 화면에서 확인할 수 있는 최종 결과물입니다.

간단한 6단계로 완성하는 Excel 워크플로 관리 템플릿 만들기

이렇게 완성된 템플릿 하나로 작업 배분, 진행률 추적, 성과 보고까지 모두 처리할 수 있습니다. 연습용 통합 문서를 내려받아 직접 따라 해 보세요.
