Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

Excel에서 간단하게 일일 생산 보고서를 작성할 수 있는 템플릿이나 절차를 찾고 계신다면, 잘 찾아오셨습니다. Microsoft Excel에서는 산업이나 제품의 특성에 따라 다양한 방식으로 일일 생산 보고서를 만들 수 있습니다. 이 글에서는 Excel로 일일 생산 보고서를 작성하는 전 과정을 단계별로 자세히 살펴보겠습니다.

일일 생산 보고서란?

제조업체나 공장, 생산 현장의 관리자는 매일의 투입과 산출, 그리고 목표 달성 상황을 기록해야 합니다. 투입에는 자원, 설비, 서비스가 포함되며, 산출은 완성된 제품을 의미합니다. 따라서 생산에 대한 일일 보고서를 작성하는 것은 매우 중요합니다. 이를 통해 어떤 제품이 완성되었고, 무엇이 미완료 상태인지, 그 이유는 무엇인지에 대한 상세한 정보를 파악할 수 있습니다.

일일 생산 보고서의 필수 구성 요소

일일 생산 보고서에는 반드시 포함되어야 할 항목들이 있습니다. 아래 내용을 참고하세요.

  • 제품 목록, 주문 번호, 주문 수량, 그리고 각 단계별 납기 또는 완료 예정일
  • 각 단계별 누적 진행률과 전체 주문 대비 완료율
  • 그 외 생산 공정에 따라 필요한 추가 항목들

일일 생산 보고서는 당일 생산 현황을 한눈에 파악할 수 있어야 하며, 목표 수요까지 얼마나 근접했는지도 보여주어야 합니다.

무료 템플릿 다운로드

아래 버튼을 통해 일일 생산 보고서용 Excel 무료 템플릿을 다운로드할 수 있습니다.

Excel에서 일일 생산 보고서 만드는 방법

이제 Excel에서 일일 생산 보고서를 작성하는 각 단계를 구체적으로 설명하겠습니다.

Excel 일일 생산 보고서 작성 절차

여러분이 의류 제조업 분야의 생산 관리자라고 가정해 봅시다. 특정 제품을 정해진 수량만큼 생산해야 하는 주문을 받았고, 다음과 같은 핵심 사항들을 고려해야 합니다.

  • 주문 번호, 제품명, 색상, 주문 수량, 최종 선적일이 고정되어 있습니다.
  • 일반적으로 주문 수량보다 1% 더 많이 생산해야 합니다.
  • 생산 공정은 4단계로 구성됩니다.
    1. 재단(Cutting)
    2. 봉제(Stitching)
    3. 포장(Packing)
    4. 선적(Shipment)
  • 따라서 일일 생산 보고서에는 진행 상황을 표시해야 하며, 이를 위해 각 단계별 누적 수량과 완료율을 추가합니다.
  • 또한 남은 선적 일수를 표시하여, 마감이 임박한 제품부터 우선적으로 처리할 수 있도록 해야 합니다.

이것이 일일 생산 보고서의 핵심 목표입니다. 이제 실제 작성 방법을 그림과 함께 단계별로 안내하겠습니다.

1단계: 빈 보고서 먼저 만들기

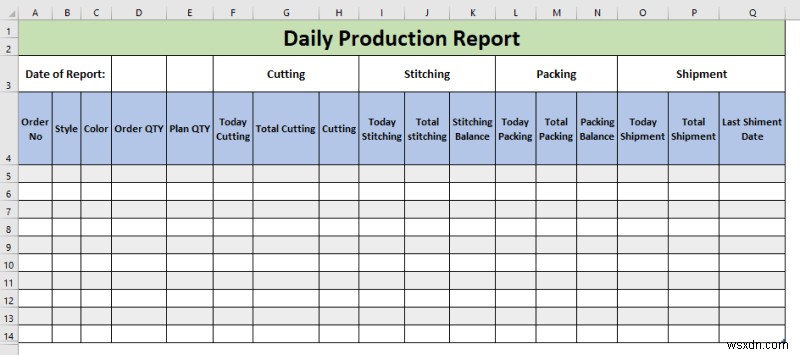

  • 먼저 생산 단계와 절차를 기준으로 데이터 테이블을 만듭니다.

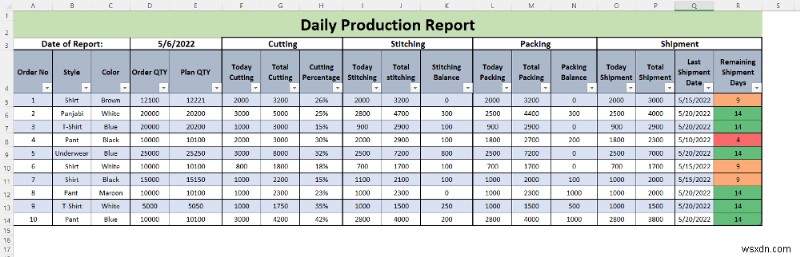

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

2단계: 표로 변환하기

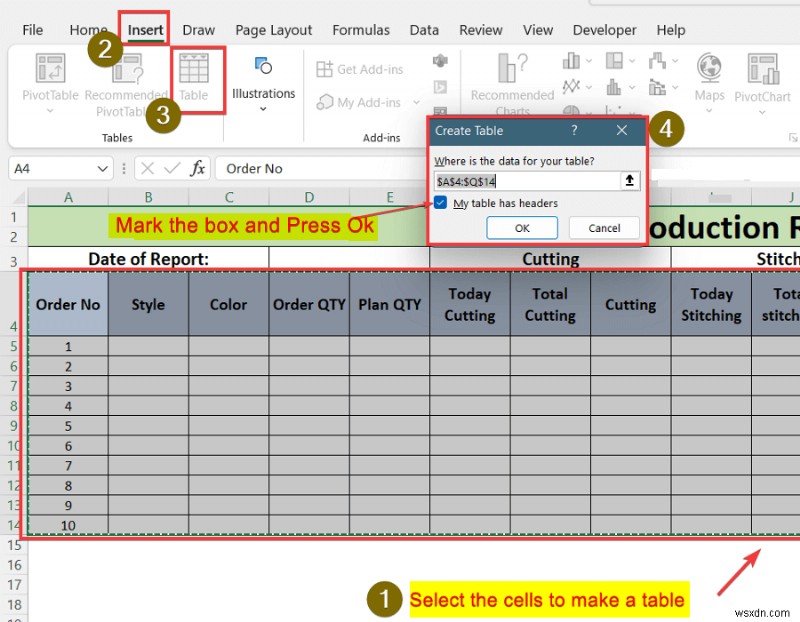

  • 이제 셀 범위를 Excel 표로 변환합니다. 필요한 모든 셀을 선택한 후 상단 리본 메뉴로 이동합니다.
  • 삽입 탭 > 옵션을 클릭하면 창이 열립니다.
  • '머리글 행 포함' 체크박스에 체크한 후 확인을 누릅니다.

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

  • 이제 각 머리글 아래에 정렬 옵션이 나타나는 것을 확인할 수 있습니다.

3단계: 제품 데이터 입력하기

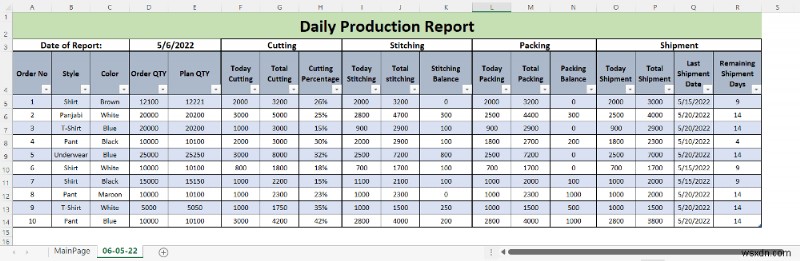

  • 제품 정보, 주문 수량, 최종 선적일 데이터를 입력합니다. 이 데이터는 전체 생산 기간 동안 고정된 값입니다.

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

4단계: 새 워크시트 만들기

  • 워크시트를 복사하여 붙여넣습니다. 첫 번째 시트는 'MainPage'로 이름을 지정하고, 두 번째 시트는 날짜에 맞게 이름을 변경합니다.

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

5단계: 총합 계산 수식 입력하기

표에서 사용할 수식은 다음과 같습니다.

  • 총 재단 = 오늘 재단 + 전날 재단
  • 총 봉제 = 오늘 봉제 + 전날 봉제
  • 총 포장 = 오늘 포장 + 전날 포장
  • 총 선적 = 오늘 선적 + 전날 선적

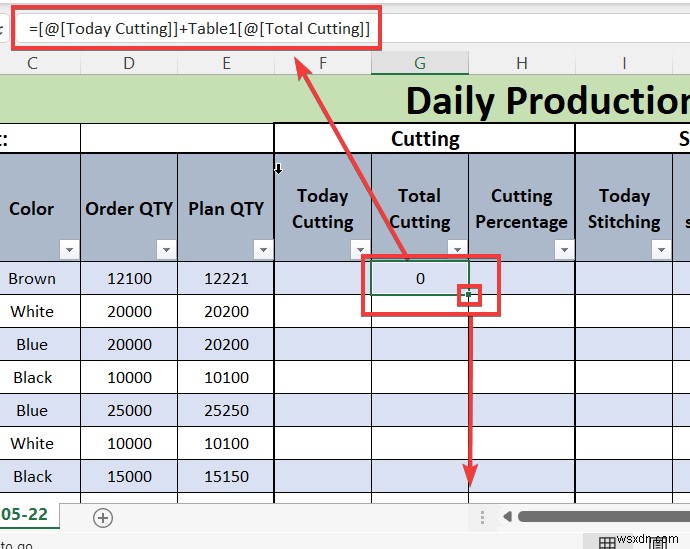

  • '05-05-22' 시트에서 총 재단(Total Cutting) 열에 다음 수식을 입력합니다.

=[@[Today Cutting]]+Table1[@[Total Cutting]]

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

  • 수식을 직접 입력하려면 '='을 입력하고 F5 셀을 클릭한 후 '+'를 입력하고, MainPage 워크시트로 이동해 G5 셀을 선택하면 위와 동일한 수식이 자동으로 작성됩니다.
  • 이 수식은 현재 워크시트의 '오늘 재단' 열 값과 MainPage 워크시트의 '총 재단' 열 값을 단순히 더하는 역할을 합니다.

같은 방식으로 총 봉제, 총 포장, 총 선적 열에도 차례대로 수식을 입력합니다.

총 봉제:

=[@[Today Stitching]]+Table1[@[Total stitching]]

총 포장:

=[@[Today Packing]]+Table1[@[Total Packing]]

총 선적:

=[@[Today Shipment]]+Table1[@[Total Shipment]]

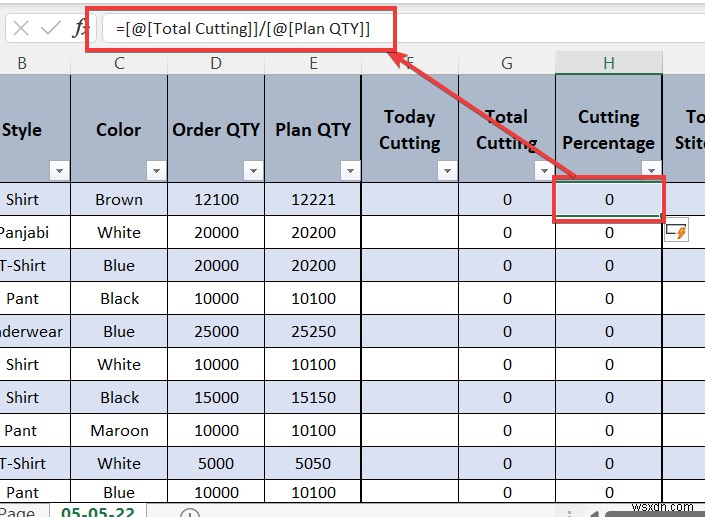

6단계: 재단 완료율 계산하기

이제 재단 완료율(Cutting Percentage)을 계산하기 위해 다음 수식을 사용합니다.

재단 완료율 = 총 재단 / 계획 수량

  • 수식을 적용하려면 표에서 해당 열의 첫 번째 셀로 이동해 다음 수식을 입력합니다.

=[@[Total Cutting]]/[@[Plan QTY]]

  • 또는 셀을 직접 선택해 나눗셈을 수행할 수 있습니다. '='을 입력하고 E5 셀을 선택한 후 '/'를 입력하고 G5 셀을 선택하면 됩니다.

=E5/G5

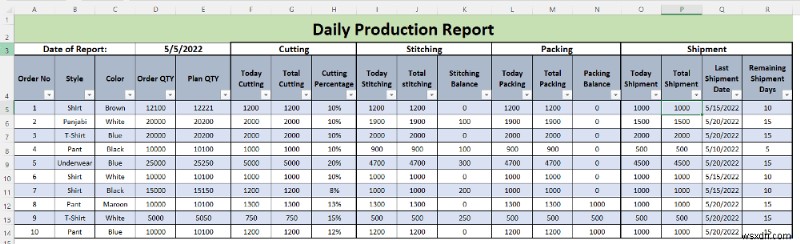

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

7단계: 잔량(Balance) 열 계산하기

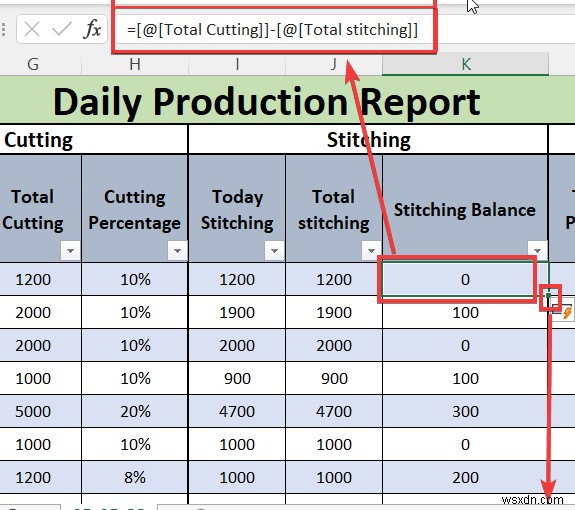

  • 봉제 잔량(Stitching Balance): '총 재단'과 '총 봉제'의 차이입니다. 해당 열의 첫 번째 셀을 클릭하고 다음 수식을 입력합니다.

=[@[Total Cutting]]-[@[Total stitching]]

또는,

=G5-J5

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

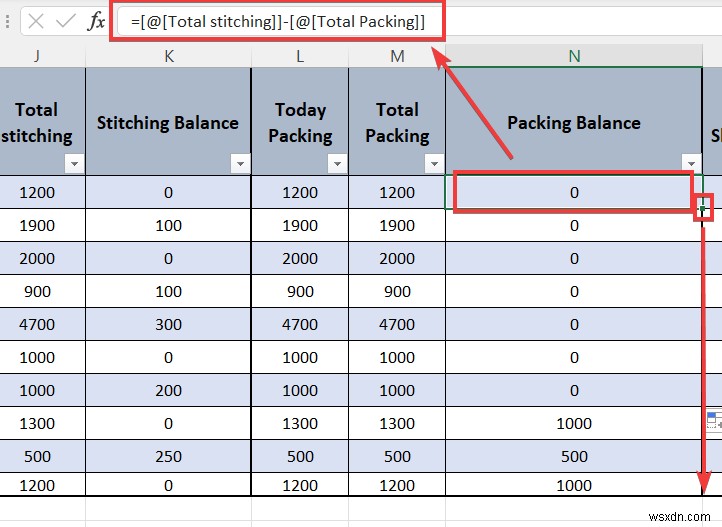

  • 포장 잔량(Packing Balance): 아직 포장되지 않은 제품의 남은 수량을 의미합니다. '총 봉제 – 총 포장'과 같습니다. 해당 열의 첫 번째 셀을 클릭하고 다음 수식을 입력합니다.

=[@[Total stitching]]-[@[Total Packing]]

또는,

=J5-M5

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

8단계: 남은 선적 일수 열 추가하기

  • 남은 선적 일수를 계산하는 열을 하나 더 추가할 수 있습니다.
  • 열을 만든 후 셀을 선택하고 상단 리본 메뉴에서 일반 서식을 지정합니다.
  • 이제 다음 수식으로 남은 선적 일수를 계산합니다.

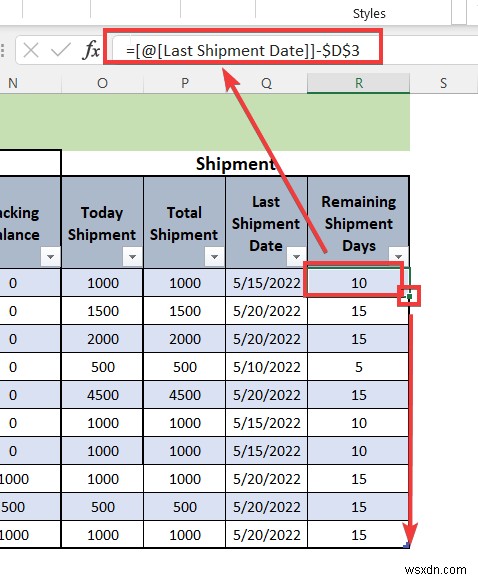

남은 선적 일수 = 선적일 – 오늘 날짜

=[@[Last Shipment Date]]-$D$3

  • 수식을 직접 입력하려면 '= Q5 – $D$3'을 입력하고 Enter 키를 누르면 됩니다.

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

9단계: 통합 문서 저장하기

  • 이제 일일 생산 시트가 완성되었습니다. 머리글에 맞춰 빈 열에 매일의 데이터를 입력하면 됩니다. 데이터를 입력하면 표가 다음과 같이 표시됩니다.

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

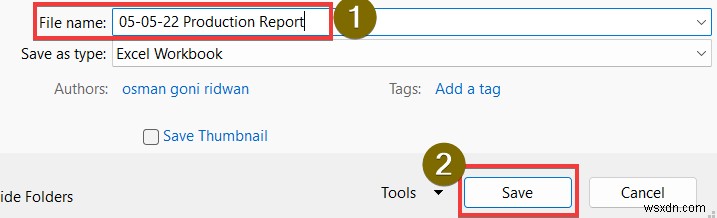

  • 파일을 원하는 위치에 저장하고, 파일 이름에 날짜를 포함하여 지정합니다. 저장하려면 파일 > 다른 이름으로 저장으로 이동해 위치를 선택한 후 저장을 누릅니다.

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

10단계: 다음 날 워크시트 열고 이름 바꾸기

  • 생산 보고서는 매일 작성해야 하므로, 다음 날에는 이 파일을 활용해 새 보고서를 만듭니다. 파일을 다시 엽니다.

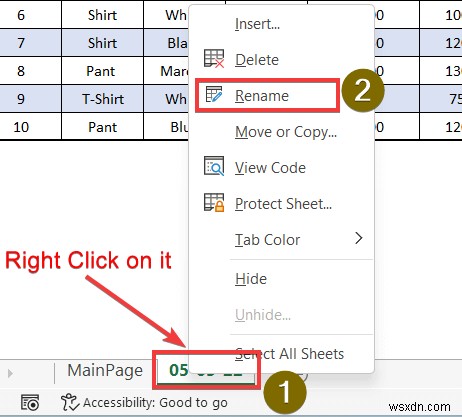

  • 워크시트 이름을 날짜에 맞게 변경합니다. 시트 이름에서 마우스 오른쪽 버튼을 클릭하고 이름 바꾸기를 선택합니다.

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

11단계: 다음 날 파일로 저장하고 총합 열 복사하기

  • 날짜 셀에 당일 날짜를 입력하고, 새 날짜가 포함된 새 이름으로 파일을 저장합니다.

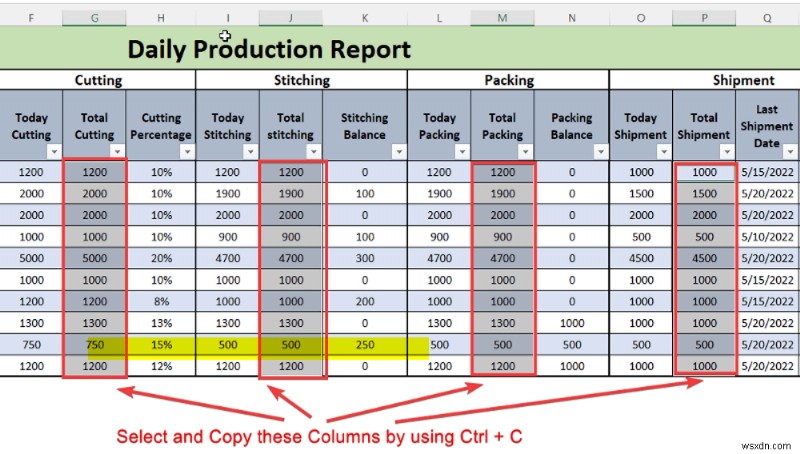

  • 이제 총 재단, 총 봉제, 총 포장, 총 선적 열의 셀들을 복사합니다.

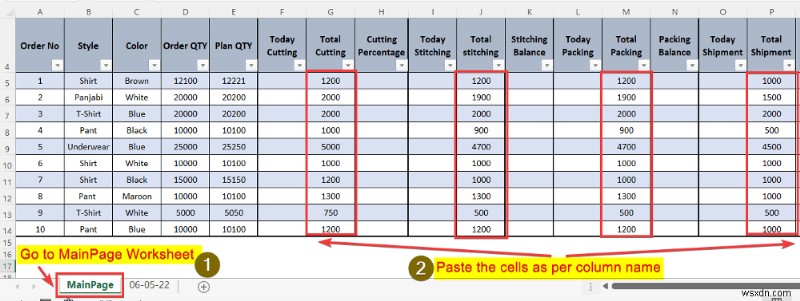

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

12단계: 총합 열을 MainPage에 붙여넣기

  • MainPage 워크시트로 이동한 후, Ctrl + V를 사용해 각 열에 맞게 셀들을 붙여넣습니다.

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

13단계: 오늘 날짜 열의 셀 삭제하기

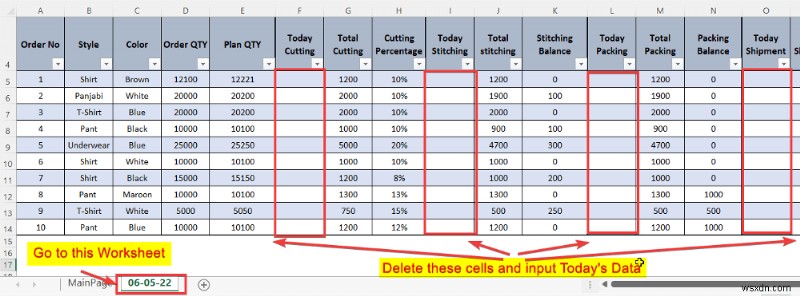

  • 이제 '06-05-22'로 명명된 오늘의 워크시트로 돌아와, 오늘 재단, 오늘 봉제, 오늘 포장, 오늘 선적 열의 셀들을 삭제합니다.

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

마지막 단계: 새 데이터 입력하기

  • 삭제한 셀에 오늘의 데이터를 입력하면, 오늘의 생산 보고서가 완성됩니다.

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

  • 다음 날 보고서를 만들 때도 이 단계를 반복하면 됩니다.

조건부 서식으로 남은 선적 일수 강조하기

Excel을 사용하는 목적은 업무를 더 쉽게 처리하기 위해서입니다. 일일 생산 보고서 역시 업무 효율화를 위한 도구인데, 남은 선적 일수 열조건부 서식을 적용하면 제품 선적 마감일이 가장 가까운 항목을 한눈에 확인할 수 있습니다.

  • 열의 셀들을 선택한 후 상단 리본 메뉴에서 조건부 서식 옵션을 클릭합니다.

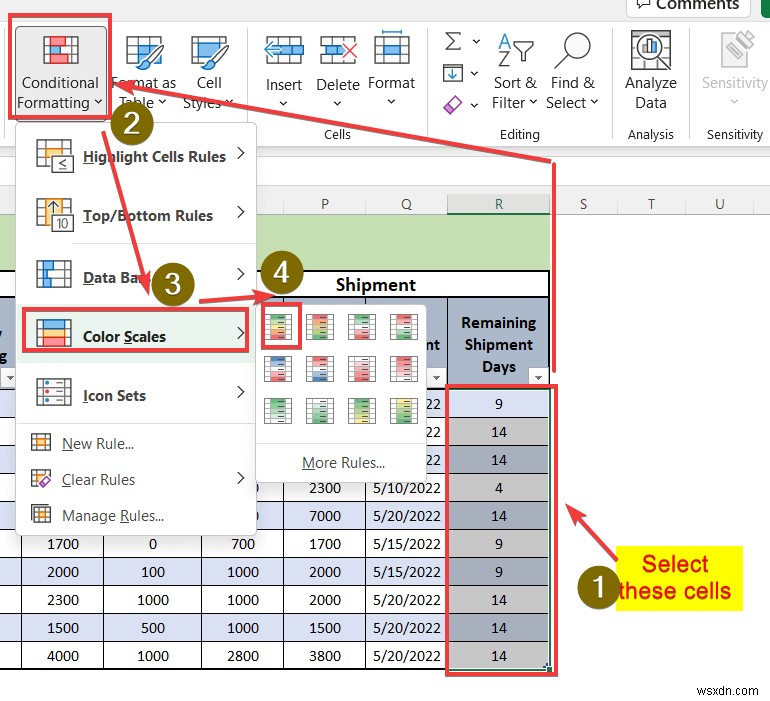

  • 드롭다운 메뉴가 열리면 색조(Color Scales)를 선택합니다.
  • 여러 옵션 중 첫 번째 항목을 선택합니다.

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

이렇게 하면 가장 작은 값은 빨간색, 중간 값은 주황색, 큰 값은 초록색으로 표시됩니다. 덕분에 어떤 제품의 선적 마감일이 가장 가까운지 쉽게 식별할 수 있습니다.

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

기억해야 할 사항

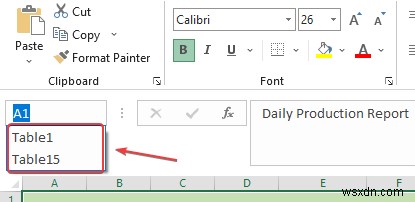

  • 왼쪽 상단의 셀 이름 상자를 클릭하면 드롭다운 메뉴가 나타납니다. 여기서 Table 1MainPage의 표를, Table 15는 두 번째 시트의 표를 의미합니다. Excel 표에 대해 더 알고 싶다면 관련 자료를 참고하세요.

Excel에서 일일 생산 보고서 만드는 방법 (무료 템플릿 포함)

  • 이 파일은 매일 사용하게 됩니다. 매일 날짜를 바꿔 새 파일로 저장한 뒤, 11단계부터 마지막 단계까지 반복하면 됩니다.
  • 필요에 따라 파일을 자유롭게 커스터마이즈할 수 있습니다. 이 글과 통합 문서가 일일 생산 보고서 작성에 대한 아이디어를 드리는 데 도움이 되기를 바라며, 이 템플릿과 파일을 활용해 자신만의 보고서를 만들어 보세요.

결론

오늘 글은 여기까지입니다. 이 글을 읽고 나면 스스로 Excel에서 일일 생산 보고서를 작성할 수 있으리라 확신합니다. 궁금한 점이나 제안 사항이 있다면 아래 댓글 섹션에서 공유해 주세요. 다양한 Excel 관련 문제와 해결책은 저희 웹사이트 ExcelDemy에서 확인하실 수 있습니다. 끊임없이 새로운 방법을 배우고 성장하시길 바랍니다!

관련 글

  • Excel에서 재고 경과(Aging) 보고서 만드는 방법 (단계별 가이드)
  • Excel 데이터로 PDF 보고서 생성하기 (4가지 쉬운 방법)
  • Excel에서 MIS 보고서 준비하는 방법 (2가지 예제)
  • 회계용 MIS 보고서 Excel로 만들기 (빠른 단계별 방법)
  • Excel에서 판매 보고서 만드는 방법 (쉬운 단계별 방법)
  • 지역별 분기 판매 실적을 보여주는 보고서 만들기
  • Excel에서 월간 판매 보고서 만드는 방법 (간단한 단계별 방법)
