Excel은 계산기나 단순한 데이터 분석 도구 그 이상입니다. 적절하게 활용하면 프로세스를 자동화하고, 복잡한 데이터 관계를 관리하고, 의사 결정을 위한 실시간 통찰력을 제공할 수 있는 정교한 워크플로 솔루션을 만들기 위한 강력한 플랫폼이 됩니다. 모든 규모의 기업은 Excel을 사용하여 프로세스를 관리하고 진행 상황을 추적하며 반복 작업을 자동화합니다.
이 튜토리얼에서는 Excel을 사용하여 일반 스프레드시트를 강력한 작업 흐름 도구로 변환하는 방법을 보여줍니다.
일반적인 예:
- 작업 및 프로젝트 추적기
- 퇴사 또는 휴가 승인 흐름.
- 판매 주문 처리.
- 인벤토리 관리.
- 콘텐츠 검토/승인 파이프라인.
Excel 워크플로 도구의 주요 구성 요소
Excel의 강력한 작업 흐름 도구에는 일반적으로 다음이 포함됩니다.
- 입력 시트: 사용자가 새로운 데이터나 요청을 입력하는 곳(예:새로운 작업, 탈퇴 요청)
- 상태 추적: 각 항목의 진행 상황/상태를 나타내는 열입니다.
- 자동 트리거: 상태 변경에 반응하는 조건부 서식 또는 수식
- 대시보드: 진행 상황이나 병목 현상을 시각화하기 위한 요약 보기 또는 차트.
- 알림/자동화: 경고를 보내거나 작업을 에스컬레이션하는 VBA 매크로 또는 Power Automate 흐름.
실용적인 작업 추적기 워크플로를 처음부터 만들어 보겠습니다.
1단계:데이터 테이블 설정
- 엑셀을 엽니다.
- 새 워크시트를 만들고 이름을 Tasks로 지정합니다.

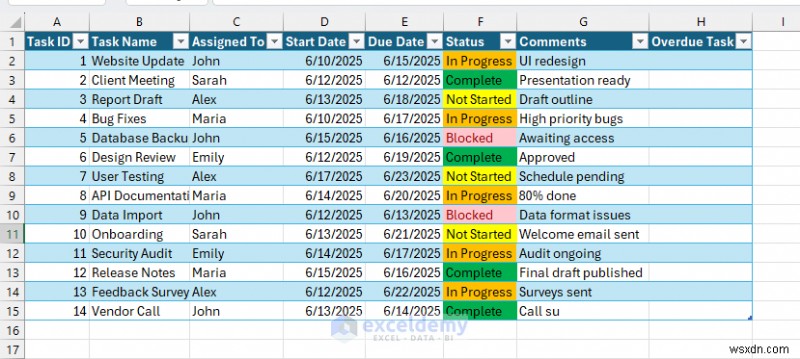

- 데이터를 입력하거나 다른 소스에서 데이터를 가져옵니다.
- 헤더가 포함된 구조화된 표를 만듭니다.
- 범위를 선택하세요.

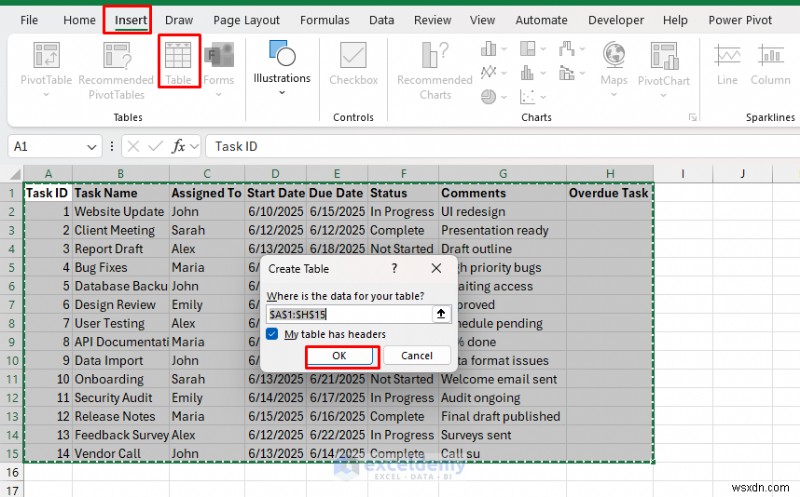

- 데이터로 이동 탭>> 표 선택 또는 Ctrl + T를 누르세요. .
- '내 테이블에 헤더가 있습니다'를 확인하세요. .
- 확인을 클릭하세요. .

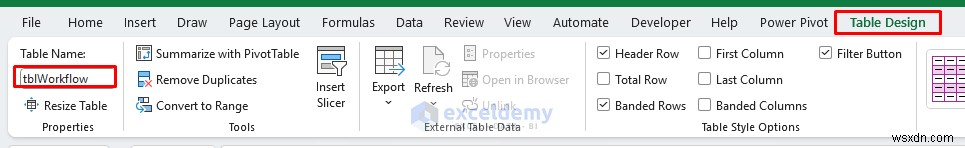

- 테이블 이름 바꾸기:
- 테이블 디자인으로 이동 탭>> 테이블 이름 선택 (예:tblWorkflow).

2단계:상태 추적 추가
상태에 대한 드롭다운 만들기 열입니다.

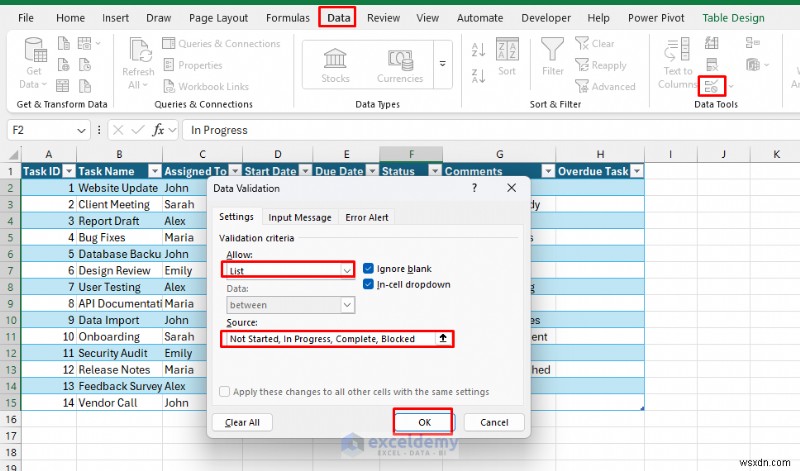

- 데이터 로 이동 탭>> 데이터 유효성 검사 선택 .
- 허용: 목록을 선택하세요. .
- 출처: 입력하거나 범위에서 선택하세요.
Not Started, In Progress, Complete, Blocked
- 확인을 클릭하세요. .

3단계:조건부 서식 적용
상태에 따라 작업을 눈에 띄게 만드세요.

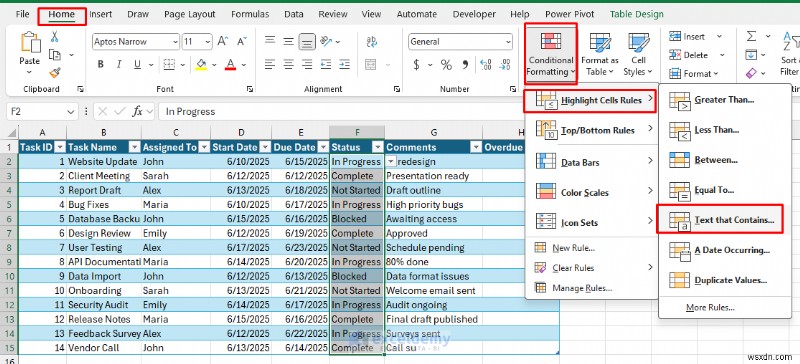

- 상태를 선택하세요. 열.

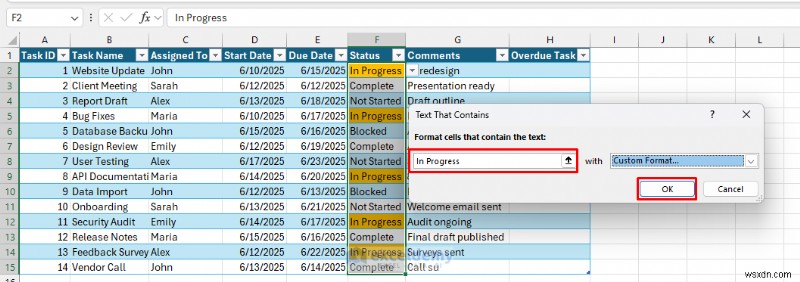

- 홈으로 이동 탭>> 조건부 서식 선택>> 셀 강조 규칙을 선택합니다.>> 다음을 포함하는 텍스트를 선택하세요. .

- 진행 중 → 채우기 색상:주황색 .
- 확인을 클릭하세요. .

- 시작되지 않음 → 채우기 색상:노란색 .
- 완료 → 채우기 색상:녹색 .
- 차단됨 → 채우기 색상:빨간색 .

- 선택적으로 아이콘 세트를 적용하여 상태를 시각적으로 추적할 수 있습니다.
4단계:자동 연체 플래그 추가
기한이 지난 작업을 감지하려면 도우미 열을 삽입하세요.
- 셀을 선택하고 다음 수식을 삽입하세요.

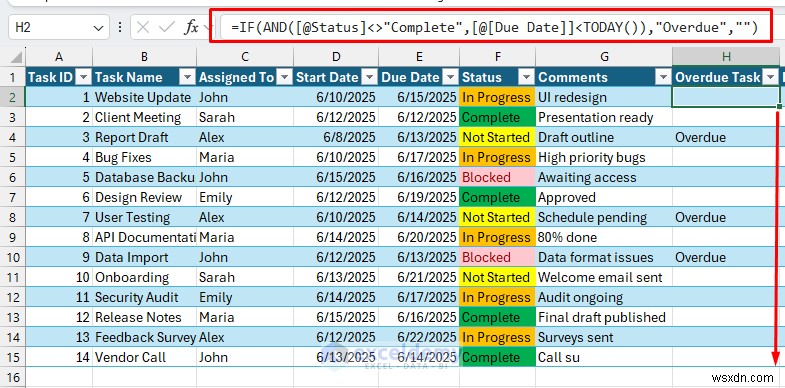

=IF(AND([@Status]<>"Complete",[@Due Date]<TODAY()),"Overdue","")

진행 상황 계산:
완료율 측정항목을 생성하려면:
- 셀을 선택하고 다음 수식을 삽입하세요.

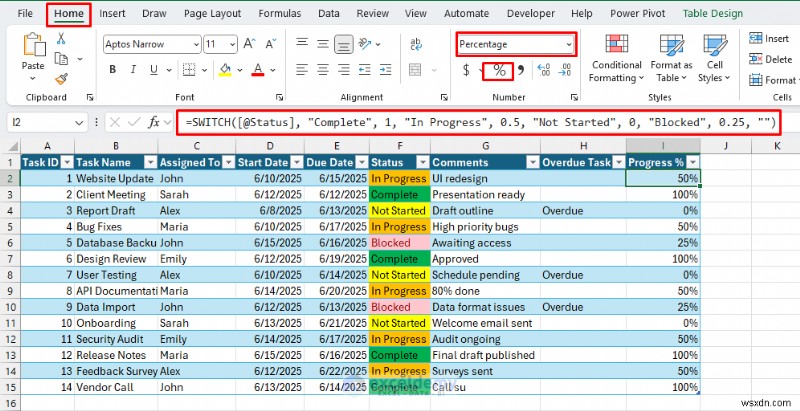

=SWITCH([@Status], "Complete", 1, "In Progress", 0.5, "Not Started", 0, "Blocked", 0.25, "")
- 셀 형식을 백분율로 지정합니다.

5단계:대시보드 구축
피벗 테이블을 삽입하거나 COUNTIF 수식을 사용하여 작업 추적기를 요약하세요.
피벗 테이블 만들기:

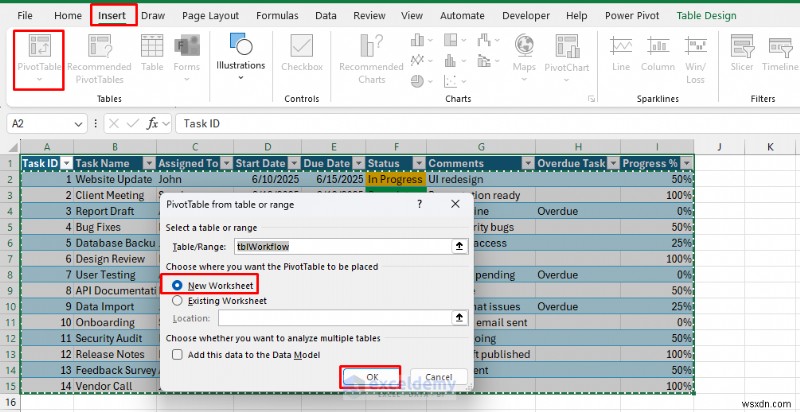

- 삽입으로 이동 탭>> 피벗 테이블 선택 .
- 위치 선택: 새 워크시트 .
- 확인을 클릭하세요. .

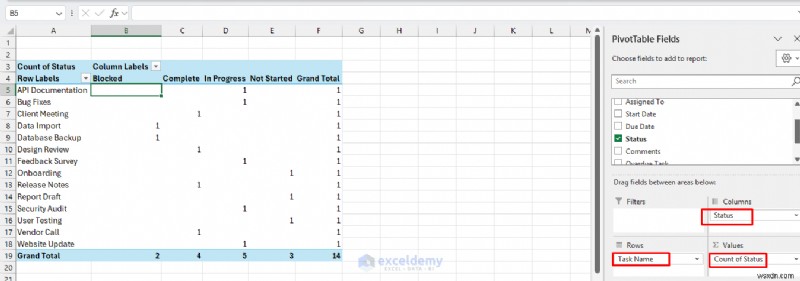

피벗 테이블 필드;
- 작업 이름을 드래그하세요. 행 필드입니다.
- 드래그 상태 항목 필드로 이동하세요.
- 드래그 상태 값 필드에 추가합니다.

- 대시보드용 피벗 테이블을 만듭니다.
- 상태별 작업
- 기한이 지난 작업.
- 1인당 작업
차트 만들기:
- 간단한 차트(막대형/원형)를 만들어 시각화하세요.
- 피벗 테이블 분석으로 이동 탭>> 파이 를 선택하세요. 차트.
- 확인을 클릭하세요. .

- 바 만들기 팀원 차트

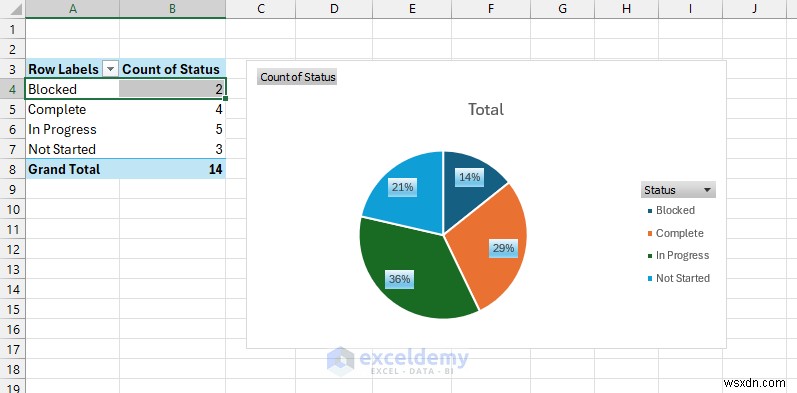

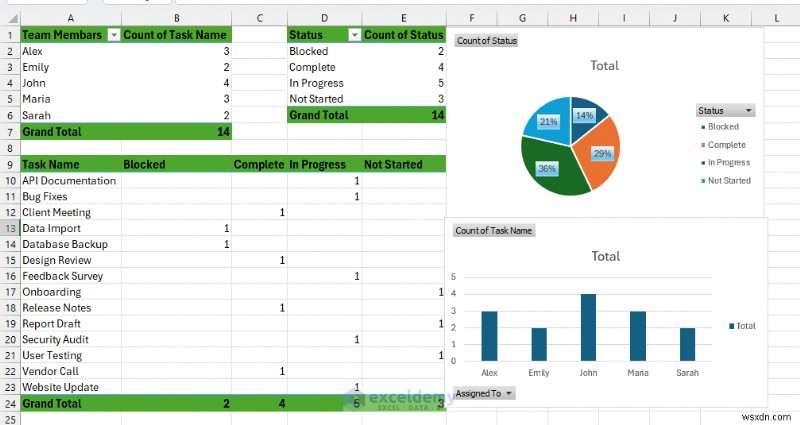

대시보드:

6단계:VBA로 워크플로 자동화 추가
VBA를 사용하여 워크플로를 자동화할 수 있습니다. 기한이 지난 작업에 대해 이메일 알림을 보내는 것과 같습니다.
- 개발자로 이동 탭>> Visual Basic 선택 .
- 삽입으로 이동 탭>> 모듈 선택 .
- 다음 VBA 코드를 복사하여 붙여넣으세요.

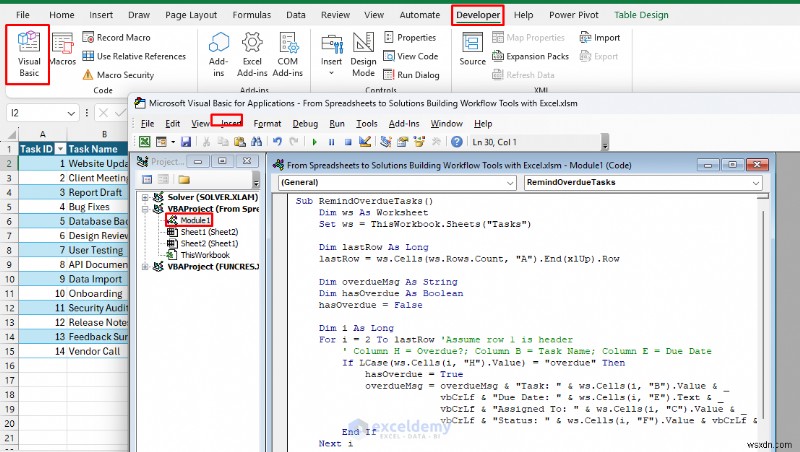

Sub RemindOverdueTasks()
Dim ws As Worksheet
Set ws = ThisWorkbook.Sheets("Tasks")
Dim lastRow As Long
lastRow = ws.Cells(ws.Rows.Count, "A").End(xlUp).Row
Dim overdueMsg As String
Dim hasOverdue As Boolean
hasOverdue = False
Dim i As Long
For i = 2 To lastRow 'Assume row 1 is header
' Column H = Overdue?; Column B = Task Name; Column E = Due Date
If LCase(ws.Cells(i, "H").Value) = "overdue" Then
hasOverdue = True
overdueMsg = overdueMsg & "Task: " & ws.Cells(i, "B").Value & _
vbCrLf & "Due Date: " & ws.Cells(i, "E").Text & _
vbCrLf & "Assigned To: " & ws.Cells(i, "C").Value & _
vbCrLf & "Status: " & ws.Cells(i, "F").Value & vbCrLf & vbCrLf
End If
Next i
If hasOverdue Then
MsgBox "Overdue Tasks:" & vbCrLf & vbCrLf & overdueMsg, vbExclamation, "Overdue Task Reminder"
Else
MsgBox "No overdue tasks found!", vbInformation, "All Clear"
End If
End Sub
- 매크로는 Tasks 워크시트의 모든 행을 반복합니다.
- H열에 '기한 초과'라고 표시되면 세부정보가 수집됩니다.
- 기한이 지난 작업이 발견되면 목록이 표시됩니다.
- 아무것도 없으면 '모두 삭제'라고 표시됩니다.
코드 실행:

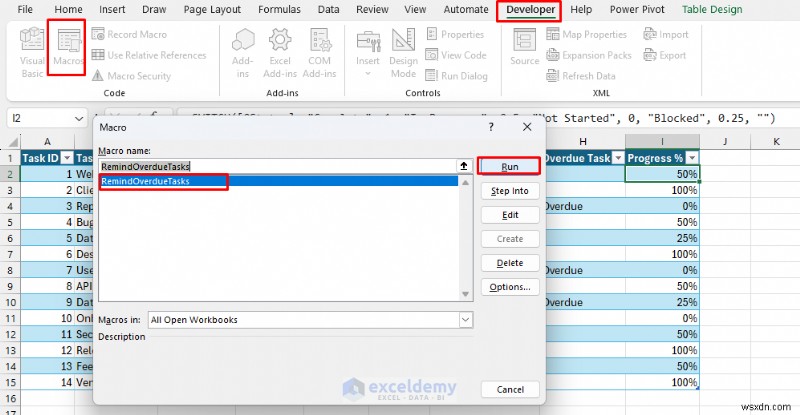

- 개발자로 이동 탭>> 매크로 선택 .

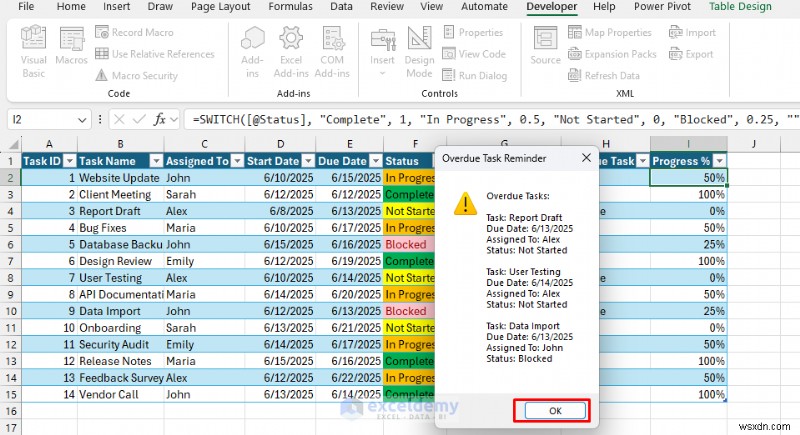

- 기한 초과 작업 알림 선택>> 실행을 클릭하세요. .

결과:

효과적인 Excel 워크플로를 위한 모범 사례
- 동적 범위와 쉬운 참조를 위해 표를 사용하세요.
- 데이터 확인 및 시트 보호를 사용하여 편집을 제한합니다.
- 명확한 사용자 지침을 추가합니다(예:'지침' 시트).
- 출시하기 전에 실제 시나리오로 워크플로를 테스트하세요.
- 정기적으로 백업하고 버전 관리 핵심 워크플로 템플릿을 백업하세요.
결론
위의 단계를 수행하면 Excel에서 워크플로 도구를 만들 수 있습니다. Excel은 단순한 스프레드시트에서 팀을 위한 실용적인 워크플로 엔진으로 변환될 수 있습니다. 데이터를 구조화하고, 데이터 검증 및 조건부 서식과 같은 내장 기능을 활용하고, 수식이나 VBA를 통해 자동화를 추가함으로써 맞춤형 워크플로 솔루션을 만들어 시간을 절약하고 오류를 줄일 수 있습니다.
