Microsoft PowerPoint에서 Gantt 차트를 만드는 방법

PowerPoint 프레젠테이션에서 Gantt 차트 만들기를 원함 ? 이 문서는 Microsoft PowerPoint에서 Gantt 차트를 추가하는 데 도움이 됩니다. 간트 차트 프로젝트 관리에서 중요한 작업 및 이정표의 일정을 효과적으로 시각화하고 관리하는 데 사용됩니다. PowerPoint 프레젠테이션에 Gantt 차트를 추가해야 하는 경우 다른 방법을 사용할 수 있습니다. 이 기사에서는 MS PowerPoint에서 Gantt 차트를 만드는 두 가지 방법에 대해 설명합니다. 이 방법들을 확인해 봅시다!

PowerPoint에서 Gantt 차트를 만드는 방법

다음은 PC의 PowerPoint에서 Gantt 차트를 만드는 데 사용할 수 있는 두 가지 방법입니다.

  1. 누적 막대 차트를 사용하여 처음부터 Gantt 차트 만들기
  2. 온라인 라이브러리의 Gantt 차트 템플릿 사용

이 방법들을 자세히 살펴봅시다!

1] 누적 막대 차트를 사용하여 처음부터 Gantt 차트 만들기

PowerPoint의 기본 차트 메뉴를 사용하여 처음부터 사용자 지정 Gantt 차트를 수동으로 만들 수 있습니다. 차트 메뉴에서 꺾은선형, 막대형, 영역, 원형 등 여러 유형의 표준 차트를 찾을 수 있습니다. Gantt 차트를 생성하려면 누적 막대형 차트를 추가해야 합니다. . Gantt 차트를 처음부터 만드는 단계를 살펴보겠습니다.

  1. PowerPoint를 실행하고 빈 프레젠테이션을 만듭니다.
  2. 차트 메뉴로 이동하여 누적 막대 차트를 추가합니다.
  3. 시작 시간, 종료 시간 및 총 기간을 사용하여 Excel에서 차트 데이터를 편집합니다.
  4. 누적 막대 차트를 Gantt 차트로 변환합니다.
  5. Gantt 차트를 저장합니다.

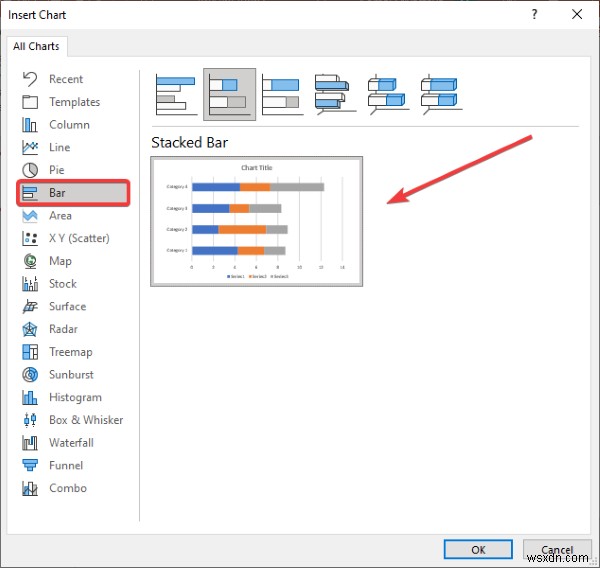

Microsoft PowerPoint를 시작하고 빈 슬라이드 레이아웃으로 빈 프레젠테이션을 새로 만듭니다. 이제 삽입으로 이동합니다. 탭 및 일러스트레이션 섹션에서 차트를 탭합니다. 옵션. 삽입 차트가 표시됩니다. 다양한 유형의 차트를 추가할 수 있는 창입니다. 여기에서 로 이동합니다. 차트 카테고리를 선택하고 누적 막대 차트를 선택합니다. .

Microsoft PowerPoint에서 Gantt 차트를 만드는 방법

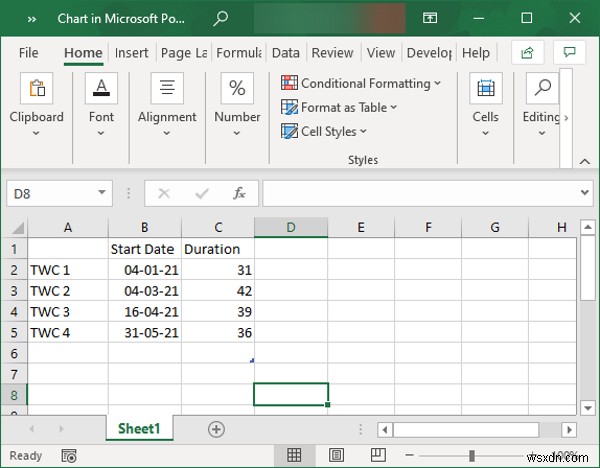

표준 누적 막대 차트가 차트 데이터를 입력하기 위해 Excel 시트와 함께 추가됩니다. Excel 시트로 이동하여 작업 및 기간을 추가합니다. 행에 작업을 입력해야 합니다. 열 이름을 시작 날짜로 지정하는 동안 , 종료일 , 및 시간 각 작업에 대한 해당 일정을 입력합니다.

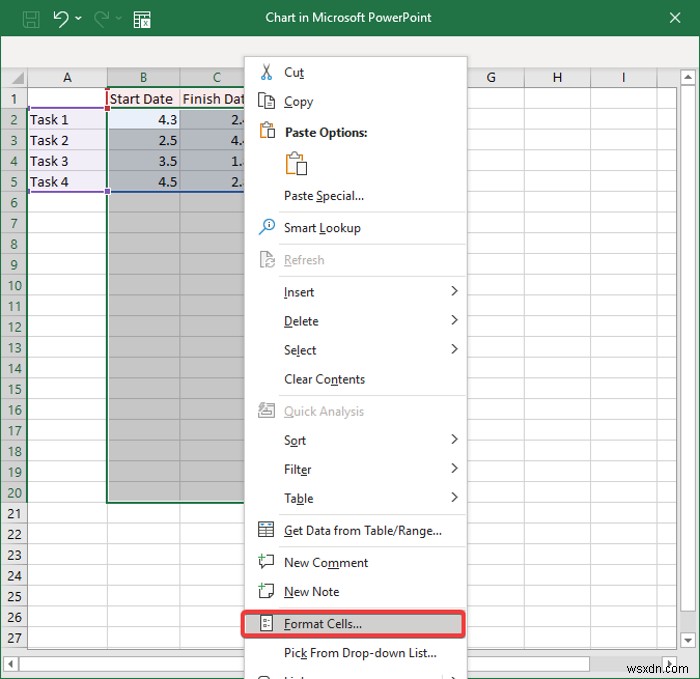

시작일의 경우 및 종료일 , 전체 열을 선택하고 마우스 오른쪽 버튼으로 클릭합니다. 이제 컨텍스트 메뉴에서 셀 서식을 클릭합니다. 옵션.

Microsoft PowerPoint에서 Gantt 차트를 만드는 방법

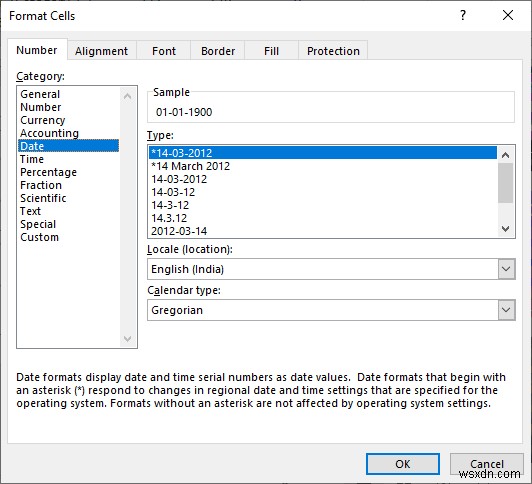

다음으로 날짜로 이동합니다. 카테고리를 선택하고 원하는 날짜 형식을 선택한 후 확인 버튼을 클릭하세요.

Microsoft PowerPoint에서 Gantt 차트를 만드는 방법

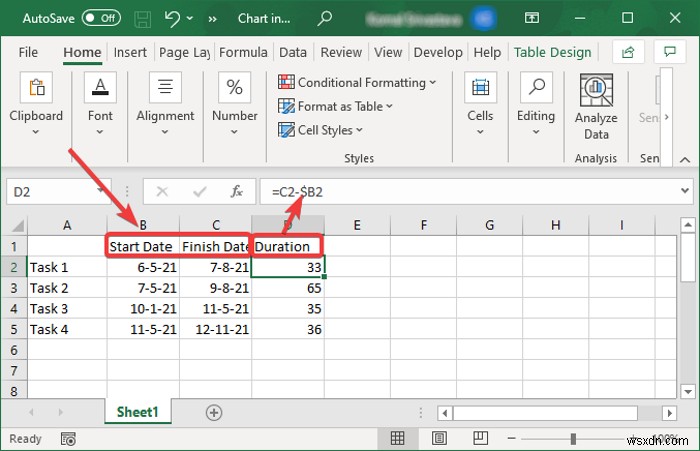

기간 열에서 각 셀에 대해 다음 공식을 입력하십시오. =C2-$B2 . 이 수식은 입력한 시작 날짜와 완료 날짜를 기반으로 작업 기간을 계산합니다. 참조용으로 아래 스크린샷을 참조하세요.

Microsoft PowerPoint에서 Gantt 차트를 만드는 방법

각 작업의 기간을 식별한 후 다른 열에 복사합니다. 이제 완료 날짜 열을 선택하고 삭제하십시오. 그런 다음 새 기간을 만듭니다. 열을 선택하고 식별된 기간을 복사하여 붙여넣습니다. 최종 데이터는 아래 스크린샷에 표시된 데이터와 유사합니다.

Microsoft PowerPoint에서 Gantt 차트를 만드는 방법

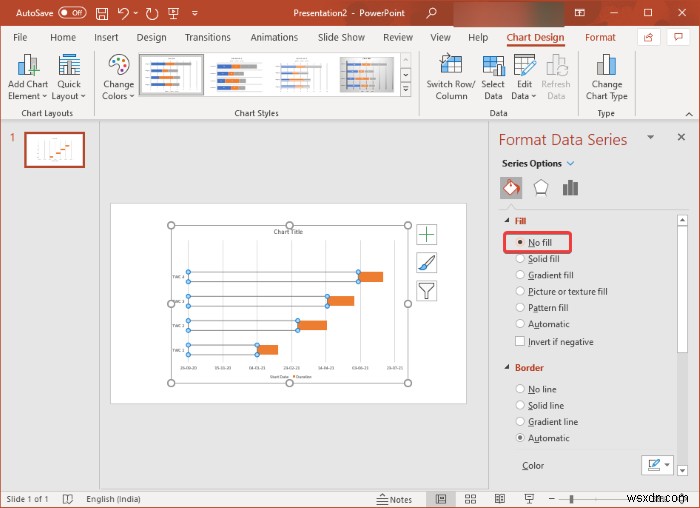

PowerPoint 프레젠테이션으로 이동하여 파란색 막대를 선택합니다. 다양한 형식 옵션이 표시됩니다. 채우기 및 선 선택 옵션을 선택한 다음 채우기 채우기 없음 옵션 . 그렇게 하면 누적 막대 차트가 Gantt 차트로 나타납니다.

Microsoft PowerPoint에서 Gantt 차트를 만드는 방법

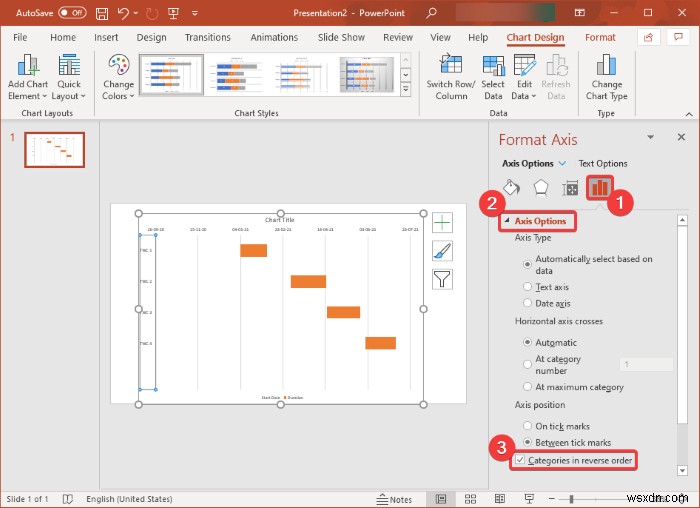

이제 Gantt 차트에서 작업 표시줄의 순서를 반대로 하십시오. 이를 위해 작업 축을 선택한 다음 오른쪽 창에서 축 옵션을 확장합니다. . 축 위치까지 아래로 스크롤 텍스트를 입력하고 카테고리 역순을 활성화합니다. 확인란.

Microsoft PowerPoint에서 Gantt 차트를 만드는 방법

또한 차트 요소 사용자 지정, 텍스트 서식 지정, 막대 형식 변경, 각 작업 표시줄의 색상 변경, 차트 스타일 사용자 지정, 이미지 및 아이콘 삽입, 기타 조정을 수행하여 원하는 Gantt 차트를 생성할 수 있습니다.

Microsoft PowerPoint에서 Gantt 차트를 만드는 방법

완료되면 Gantt 차트를 이미지 형식으로 저장할 수 있습니다. 차트를 마우스 오른쪽 버튼으로 클릭하고 그림으로 저장 옵션을 클릭하고 Gantt 차트를 PNG, JPEG, GIF 등의 형식으로 내보냅니다.

2] 온라인 라이브러리의 Gantt 차트 템플릿 사용

Microsoft PowerPoint는 온라인 라이브러리에서 찾아보고 가져올 수 있는 몇 가지 좋은 Gantt 차트 템플릿을 제공합니다. 나중에 요구 사항에 따라 Gantt 차트를 사용자 지정할 수 있습니다. 템플릿을 사용하여 PowerPoint에서 Gantt 차트를 만들려면 다음 단계를 따르십시오.

  1. PowerPoint를 열고 파일> 새로 만들기로 이동합니다.
  2. Gantt 차트 템플릿을 검색하여 프레젠테이션으로 가져옵니다.
  3. Gantt 차트를 사용자 정의한 다음 저장합니다.

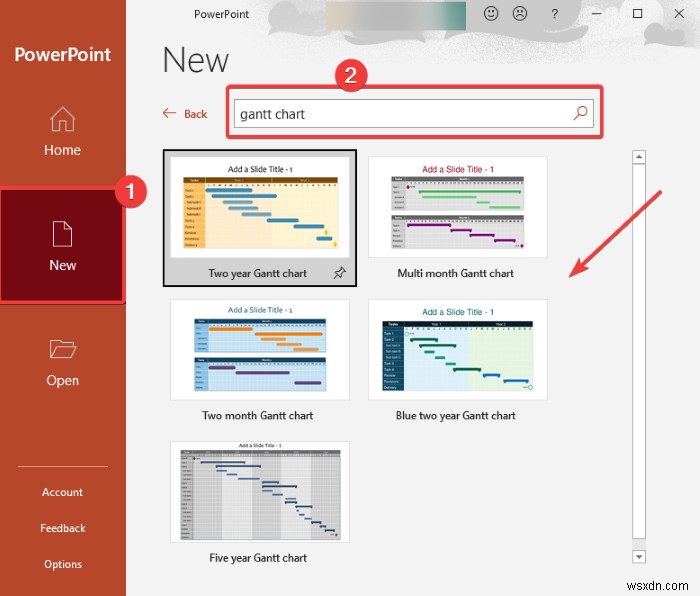

PowerPoint를 실행하고 파일 메뉴로 이동합니다. 이제 새로 만들기를 클릭합니다. 옵션을 선택한 다음 검색 상자에 Gantt 차트를 입력하고 Enter 버튼을 누릅니다. 선택할 수 있는 다양한 Gantt 차트 템플릿이 표시됩니다. 사용하려는 Gantt 차트 템플릿을 선택한 다음 만들기 버튼.

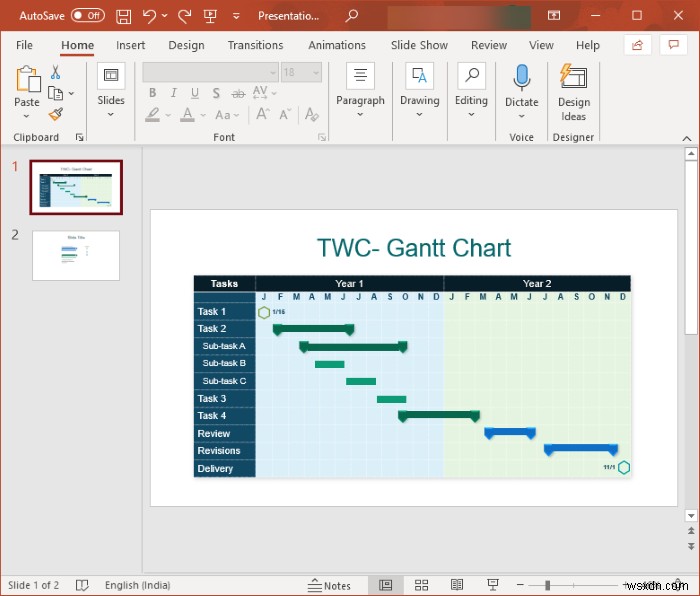

Microsoft PowerPoint에서 Gantt 차트를 만드는 방법

미리 디자인된 Gantt 차트가 PowerPoint 프레젠테이션에 추가되어 그에 따라 수정할 수 있습니다. 자신만의 작업을 추가하고, 텍스트 콘텐츠의 형식을 지정하고, 작업 기간을 조정하고, 사용자 정의 이미지, 아이콘, 기호, 미디어 및 모양을 삽입하고, 색상 테마 및 스타일 등을 변경할 수 있습니다.

Microsoft PowerPoint에서 Gantt 차트를 만드는 방법

이 문서가 PowerPoint에서 Gantt 차트를 만드는 데 도움이 되기를 바랍니다.
